当地时间5月25日13时14分,越南富安华会257兆瓦光伏发电项目首次并网成功,正式进入全面移交倒计时!
越南富安华会257兆瓦光伏发电项目由中国能建规划设计集团山西院总承包,中国能建华东建投安徽电建一公司、安徽电建二公司施工建设。项目地处越南富安省富华县华会镇,总装机容量257兆瓦,占地257公顷,配套建设一座220千伏升压站。建成投运后,将优化越南电力结构,缓解越南南部地区用电紧张局面,助推越南当地经济社会发展。
作为越南首批新能源示范项目,越南富安华会257兆瓦光伏发电项目充分利用当地丘陵山地地形和充足光照条件,建设环境友好、绿色生态的光伏电站。项目投产后,将有力促进越南中部山区经济发展,并带动当地就业。
项目执行过程中,总承包项目部加强内部管理、创新融资渠道、优化设计方案及施工组织,协调整合中国境内和越南本地优质资源,确保项目朝着各节点目标稳步推进。
项目设计、采购、施工各环节以及质量控制完全按照国际标准执行,高质量履约成果受到业主方及当地政府高度肯定,为持续开发“一带一路”沿线新能源市场积累良好口碑。
5月16日,升压站倒送电一次成功,创造了越南历史上建设速度最快220千伏升压站记录,在当地擦亮“中国能建”品牌形象。
4月16日,业主方泰国B.Grimm集团董事长Harald Link在实地考察完项目建设情况后,表示对项目如期并网并投入商业运行充满信心,并代表B.Grimm集团董事会和管理层向中国能建发来感谢信,称赞中国能建卓越的项目管理水平和项目取得的阶段性成果。
山西院凭借越南富安华会257兆瓦光伏项目EPC工程融资方案,在2018渣打银行财资管理论坛中荣获“最创新贸易融资方案”奖。
作为总承包方,山西院面对前期场地移交滞后的不利因素,主动介入,积极协助业主完成相关工作,为顺利开展后续工作奠定坚实基础。2019年1月项目正式动工后,山西院加大协调力度,公司领导常驻现场指挥协调,现场人员主动放弃春节、清明节、劳动节等节日及所有双休日时间,连续作战,严格把控项目安全、质量、进度。
项目执行中,总承包项目部分阶段、分专业盘点剩余工作量,动态跟踪项目进度;与各参建方精诚合作,结合进度目标优化调配施工资源;各专业工程师每日进场检查,强化工程质量验收控制。
安徽电建一公司、安徽电建二公司在项目部的统一安排下,科学策划、倒排工期、制定雨季施工方案、定期组织施工技术管理培训,并依托越南在建项目资源,及时调配人员、物资、机械资源,保障项目进度。
6个月的戮力奋战,现场人员攻克场地移交滞后、雨季施工、村民阻工、征地补偿等难题,日夜兼程、全力以赴,如期兑现对业主的承诺。
项目建设时间节点如下:
2018年11月17日,项目在越南福安省富华县施工现场举行开工仪式;

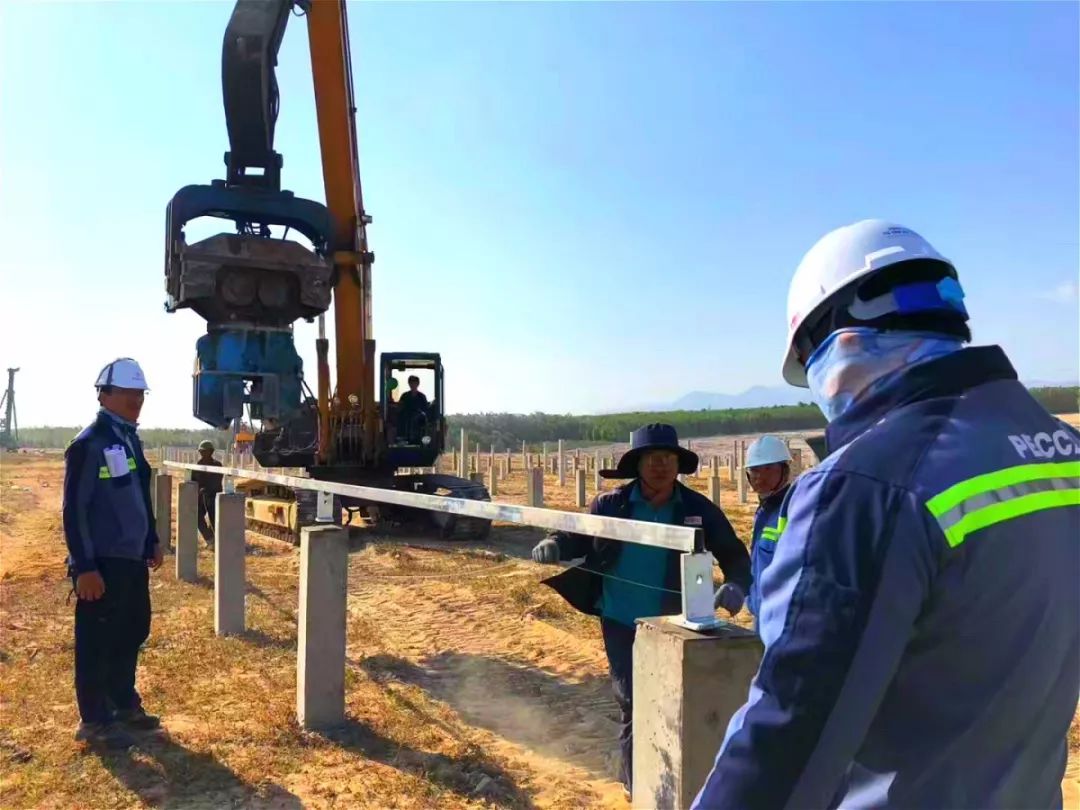

2018年11月26日,光伏场区第一根管桩在第42号方阵被正式打下;

2018年12月29日,第一批光伏组件到场;
1月9日,山西院接收升压站场地,并负责场地清表;
1月14日,升压站基础开挖;
4月7日,升压站主变顺利就位;
5月12日,完成越南国家调度中心A0对点测试;
5月13日,完成中部调度中心A3对点测试;
5月16日,升压站倒送电一次成功;
5月19日,光伏场区倒送电一次成功;
5月25日,项目首次并网成功。
中国能建各参建方凭借汗水和智慧、责任与担当,不负企业重托和对业主的承诺,按时高质完成越南富安华会257兆瓦光伏发电项目一项项节点目标,在东南亚能源市场再一次擦亮了中国能建品牌形象。
