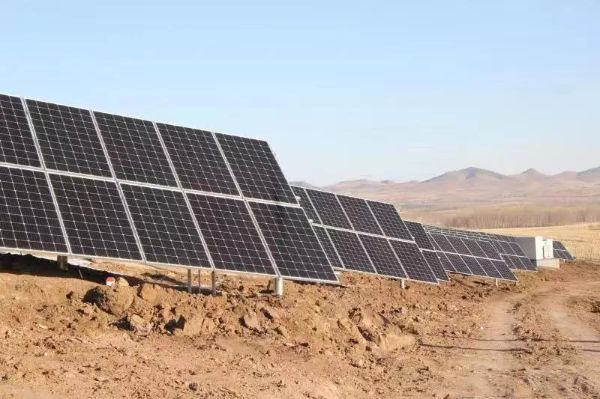

12月20日,突泉25MW光伏扶贫电站项目,历时128天紧张施工,顺利实现全容量并网发电。该项目于2019年9月1日开工建设,是国家“十三五”第二批光伏扶贫计划,同时也是突泉县光伏发电清洁能源项目重要组成部分。

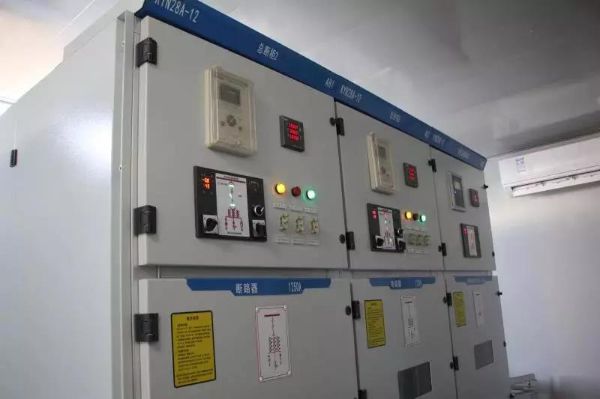

据悉,该项目建设规模25MW,总投资1.6亿元,以联建方式分别在六户镇双兴村、双合村、和安村、永安镇永长村、杜尔基镇六合村,建设5座光伏扶贫村级电站。此次突泉县实施的5座村级光伏扶贫电站共安装太阳能板组件3497组,逆变器175个,箱变20个,接地施工14350米,光伏电缆铺设3497路,外线立723基杆塔,10kV架空线路37.98KM。
据突泉微讯报道,此次项目投资资金全部来源于县级扶贫整合资金,整体采用公开招投标EPC总承包模式,按照‘规划、设计、施工、验收、运维’五统一的原则实施,项目建成由县扶投公司运营管理。
经测算,预计年均发电量约2500万度,减去运维成本,村级电站前十年年均收益1970万元,二十五年年均收益1850万元,将有效助力全县145个行政村村集体经济收入。
