吉林2020年光伏、风电申报启动:单体50MW、年底前并网、自愿市场化交易
责任编辑:liliuyan 作者:光伏們 2020/4/27 16:38:06 浏览:1593 政策

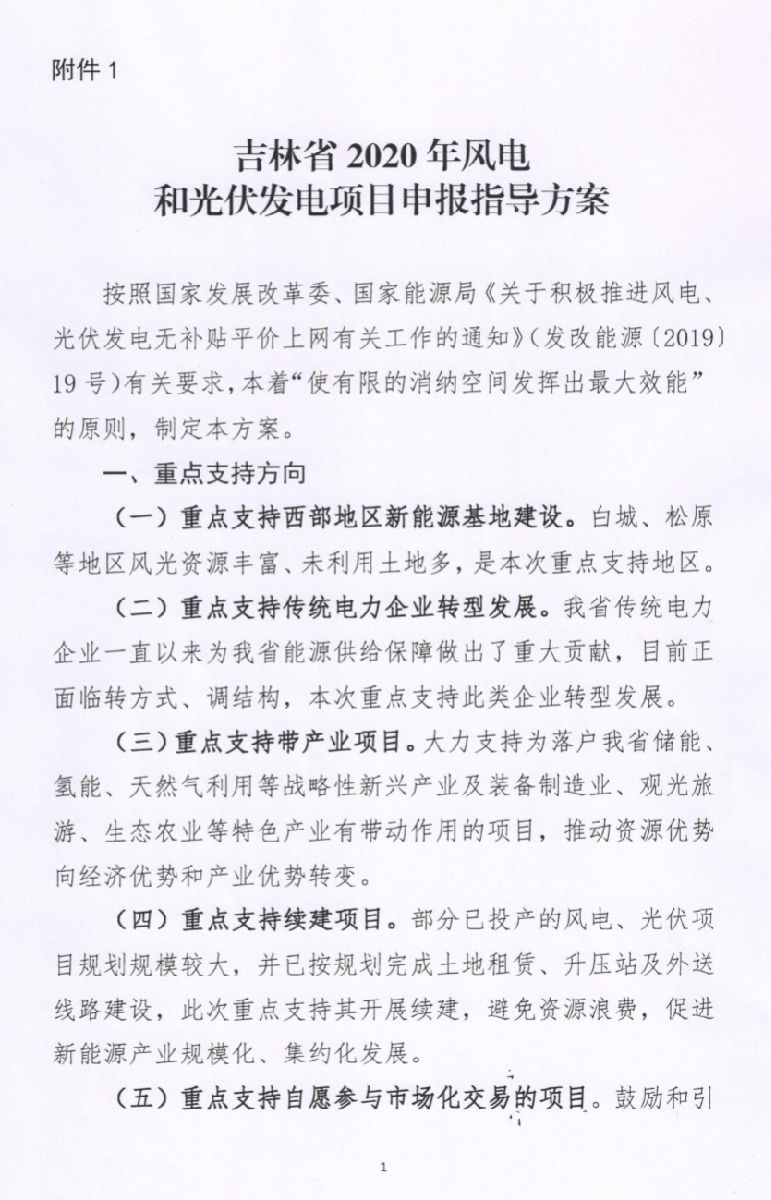

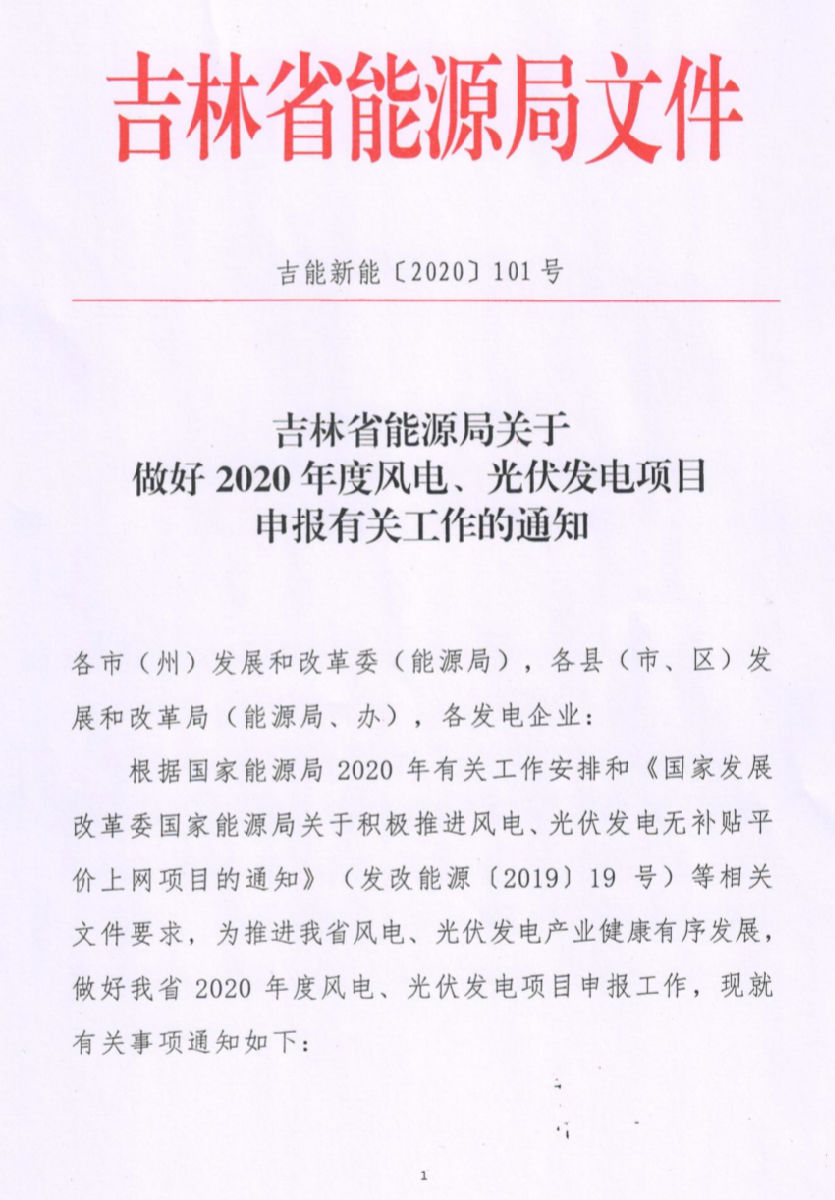

4月27日,吉林省能源局发布《关于做好2020年度风电、光伏发电项目申报有关工作的通知》,文件明确了此次申报重点支持的五大方向:

  • 西部新能源基地,白城、松原等风光资源丰富、未利用土地多的西部地区;

  • 支持传统电力企业转型;

  • 支持带产业项目,新落户的储能、氢能等战略性新兴产业,观光旅游、生态农业及用电负荷大的企业;

  • 支持续建项目,主要是部分已投产项目,完成土地租赁、升压站及外送线路建设,但受消纳限制获批规模较小的;

  • 支持自愿参与电力市场化交易的项目。

吉林省能源局的这份管理办法,充分考虑了该地区的能源发展特点以及区域资源的配置,为“十四五”的发展方向奠定了比较坚实的基调。

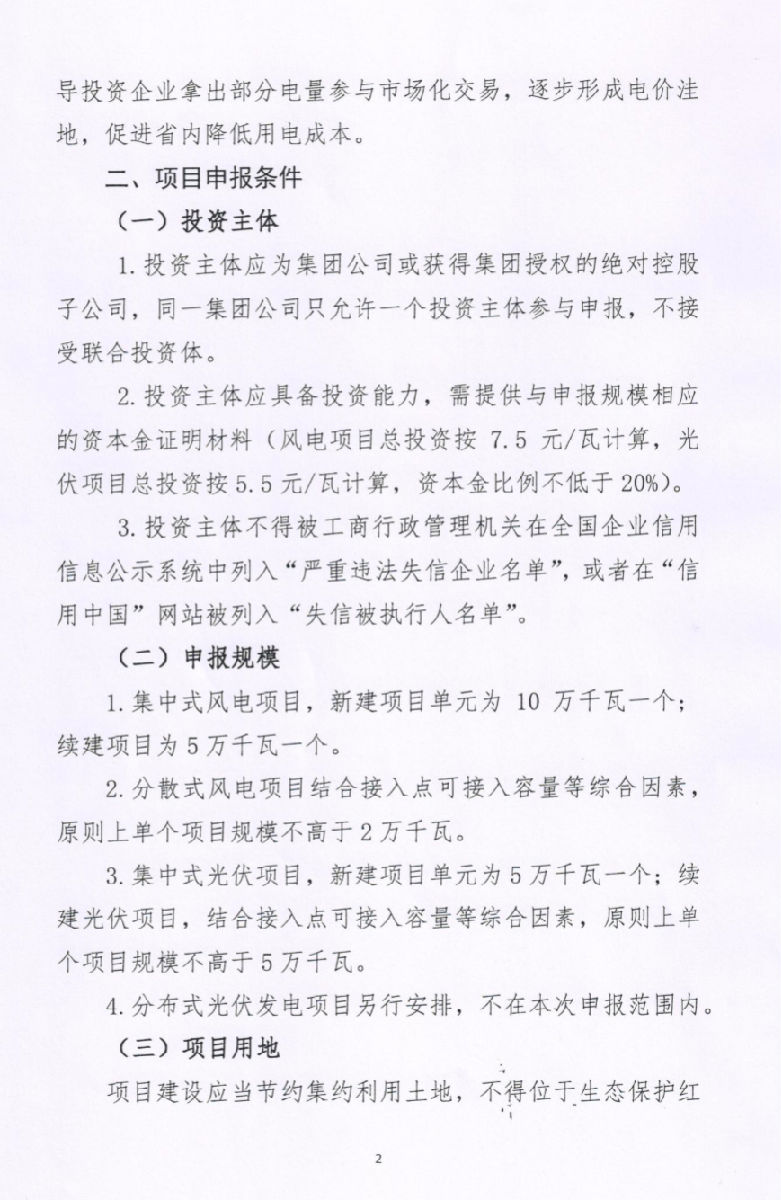

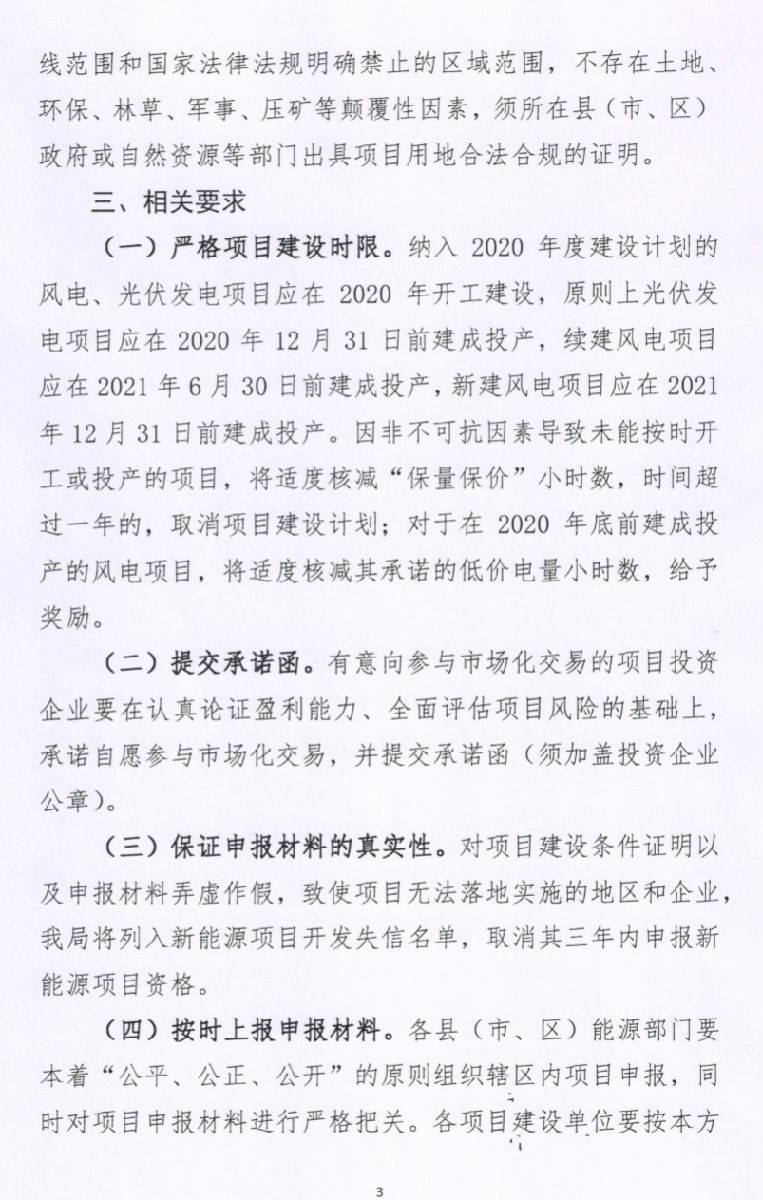

根据文件,纳入2021年度建设计划的风电、光伏应在2020年开工建设,原则上光伏应在2020年12月31日前建成投产;规模方面,新建集中式光伏单体规模为5万千瓦,续建光伏单体规模不高于5万千瓦。需要注意的是,文件明确重点支持投资企业自愿参与市场化交易,逐步形成电价洼地,促进省内降低用电成本。

另外,有消息称,吉林省今年计划约1.6GW的消纳空间用于支持新增集中式风电、分散式风电、集中式光伏和续建光伏项目,但这一规模并未在正式文件中得以明确。

从2020年各地平价项目申报来看,大部分项目的单体规模均在100MW及以上。对于竞价/平价项目来说,因电价水平较低,为达到项目收益率要求,都会通过规模优势来摊薄度电成本。很显然,吉林此次要求新建项目规模不得高于5万千瓦(50MW),对于投资企业来说,很难通过规模化效应降低度电成本、保障项目的收益率。

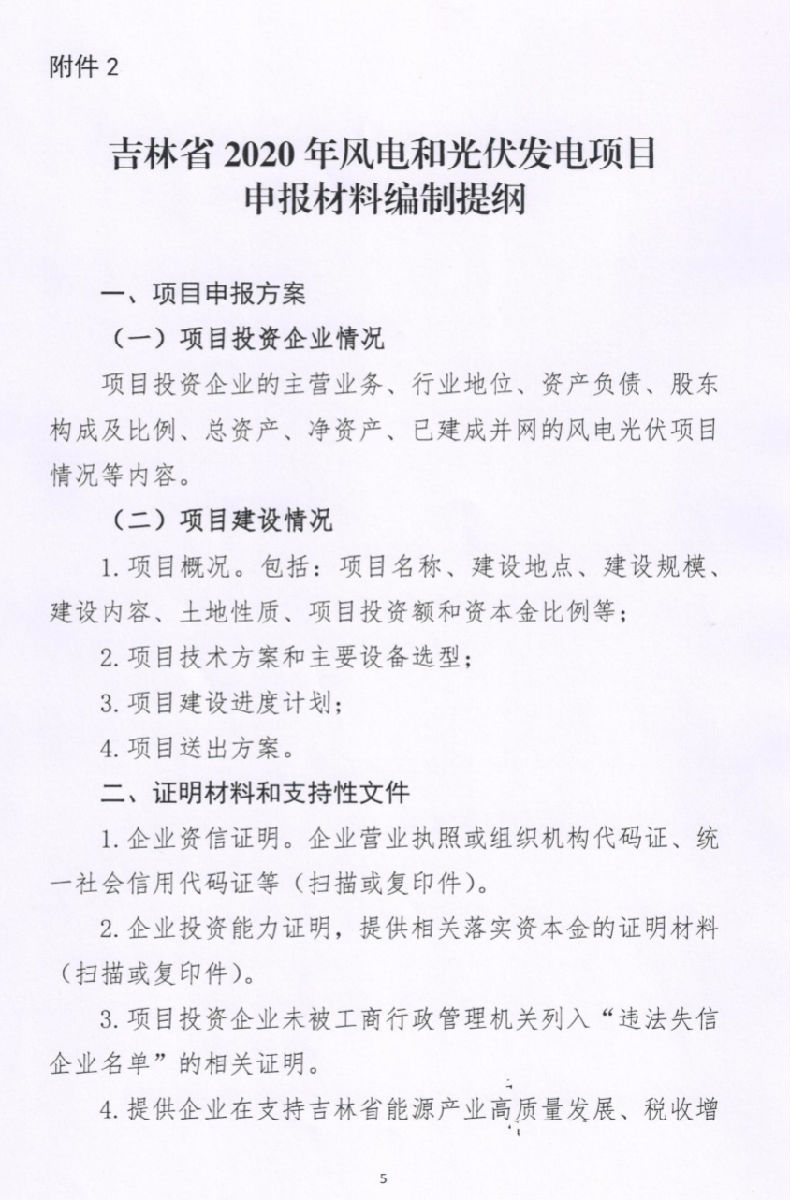

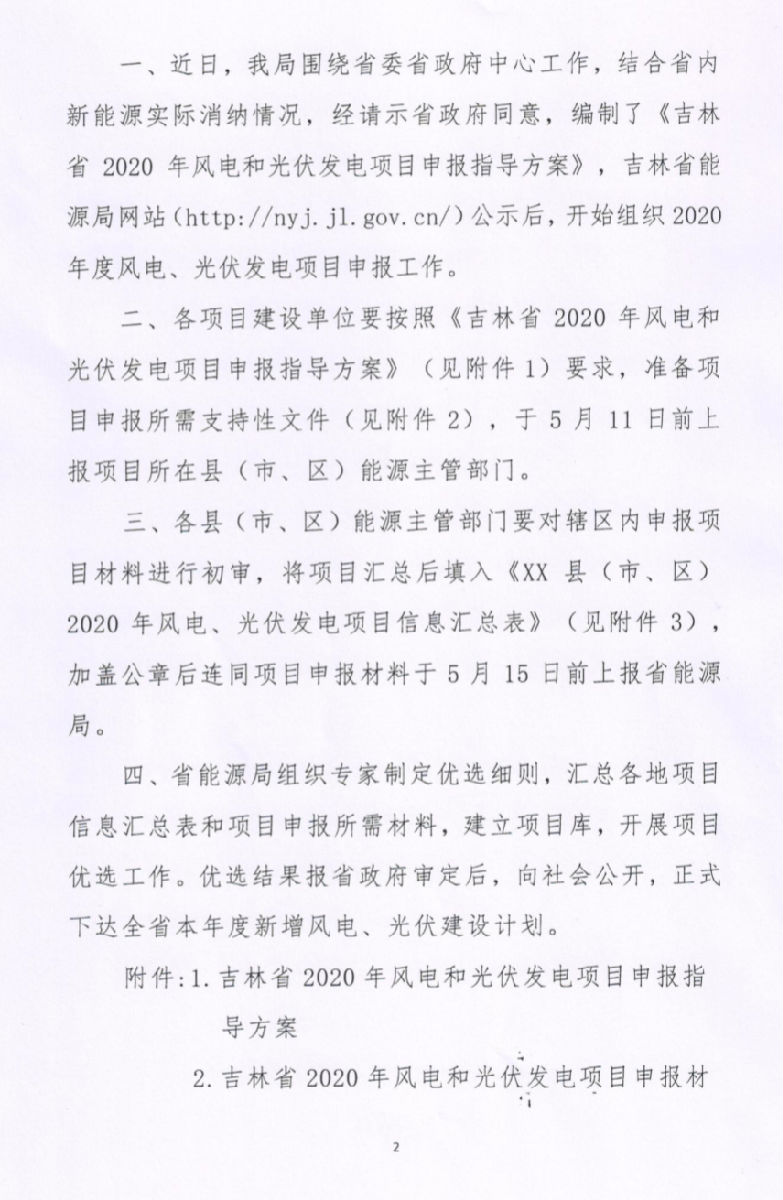

据光伏們了解,东北地区无法建设110kV升压站,而220kV成本较高。50MW一般只需要接入65kV升压站,再接入220kV升压站的话,将面临非技术成本的增加和更高的接网难度。此外文件要求新建光伏电站项目于年底前并网,这对于需要建设外线的项目来说,不管是设备采购、线路审批等各个方面,都困难重重。在此建议吉林省能源局能充分考虑光伏项目的建设周期,给出更具备合理操作性的管理办法。

不过,相对山西、浙江来说,吉林终于赶在5·1之前发布文件,对于在吉林从事光伏电站开发的从业者来说,已经是欣慰的了。
