大唐仁化农光互补75MW项目通过备案
责任编辑:Lise 作者: 2020/7/23 14:13:06 浏览:1956 电站

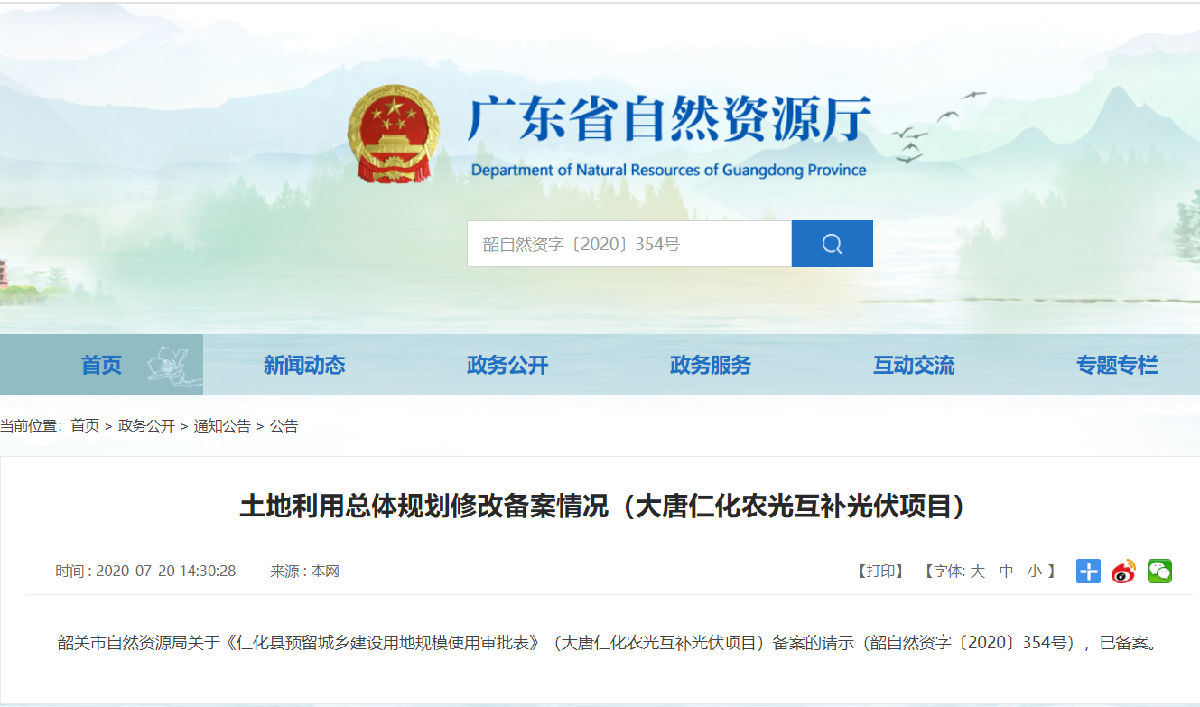

2020年7月20日,广东省自然资源厅发布了关于大唐仁化农光互补光伏项目备案情况。根据公告,韶关市自然资源局关于《仁化县预留城乡建设用地规模使用审批表》(大唐仁化农光互补光伏项目)备案的请示(韶自然资字〔2020〕354号),已备案。






根据仁化县政府公开的相关资料显示,该项目总投资30000万元,建设期为12个月,由中国大唐集团有限公司广东分公司建设。



项目设计总装机容量75.10272MWp,年均发电量约为8337万kWh。项目位于广东省韶关市仁化县董塘镇和平八一村委会附近,总用地面积约1350亩,其中鱼塘480亩,荒地870亩。共划分18个3.9424MWp、1个2.75968MWp及1个1.37984MWp的光伏分区,鱼塘内布置7个3.9424MWp的光伏分区,荒地布置11个3.9424MWp、1个2.75968MWp及1个1.37984MWp的光伏分区。



项目建设内容包括建设1座110kV升压站,以1回110kV架空线路接至110kV花坪变电站,110kV花坪变电站位于本项目东南侧,110kV架空线路长度约12.8km,导线采用JL/G1A-300/30型钢芯铝绞线。同时,新建一座110kV升压站,19个分区光伏组件先经直流汇流箱汇流,汇流后接入逆变器直流侧,经逆变器逆变后接入升压变压器的低压侧。一个分区光伏组件接入组串式逆变器,经逆变器逆变后接入升压变压器的低压侧。各升压变压器高压侧经集电线路汇流后以35kV集电线路接至110kV升压站,并通过110kV升压站110kV线路接入花坪站。

本文由光伏們进行编辑整理,转载请注明出处、作者和本文链接。
