最低3.597元/瓦,中广核89MW竞价光伏项目公示EPC中标候选人
责任编辑:liliuyan 作者: 2020/9/7 10:08:02 浏览:1211 头条

9月4日,中广核霍邱县高塘镇49MW竞价光伏项目(下称“高塘项目”)和中广核安徽凤阳大鱼塘40MW竞价光伏项目(下称“大鱼塘项目”)EPC总承包中标候选人公示。

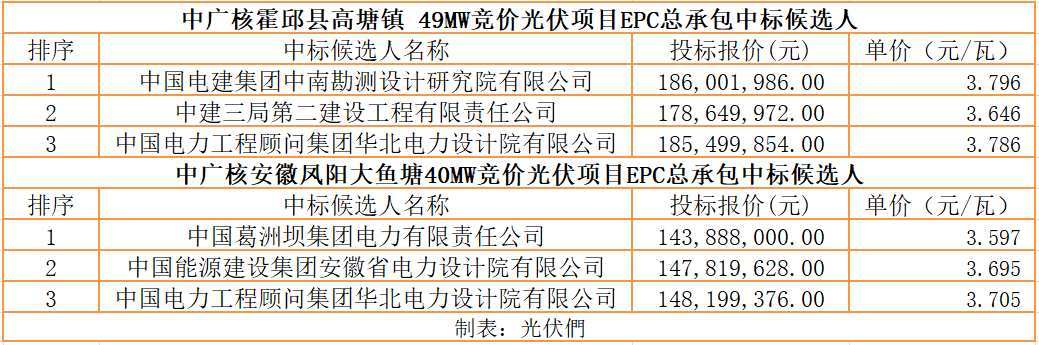

高塘项目中国电建集团中南勘测设计研究院有限公司以3.796元/瓦位列第一中标候选人。值得注意的是,此报价是三位中标候选人中的最高报价。

大鱼塘项目中国葛洲坝集团电力有限责任公司以3.597元/瓦的报价位列第一中标候选人。此报价为三位中标候选人中的最低报价。




根据招标公告,高塘项目位于安徽省六安市霍邱县高塘镇境内,局部存在少量建筑物和养殖鱼塘,拟建项目主要构筑物为光伏组件及升压站建构筑物等。

招标内容与范围包括本项目从设计到开工建设至竣工验收所涉及到的施工图设计、竣工图绘制;所有设备材料采购、运输、管理;所有工程施工准备与施工;设备安装与调试;各种专项验收工作;移交以及质保期内的服务设计、采购和施工工作,主要工作内容有(包括但不限于下列内容):

(1)工程由支架基础施工作为工程起点至电站系统完全接入批复的国网220kV冯井变(以接入系统批复为准),实现全站全容量并网安全稳定240小时试运行(协助发包人办理并网和验收各种证照手续办理和调度协议)、消缺、性能试验、交接试验、整套系统的性能保证的考核验收、技术和售后服务、完成竣工验收所涉及到的所有工作(保护定值计算、功率调节和电能质量测试、光伏场区升压站区加密设备、PMU测试、二次安防检测、所有性能测试等),同时也包括备品备件、专用工具、消耗品以及相关技术资料的提供、进场道路施工及验收、场地移交后的所有协调等工作,投标人应对上述工作范围内的工作负全部责任。

(2)承包方自行解决施工期间所有临建设施场所的选址工作,包括材料堆放加工场地、砼搅拌站(若自建)等临时占地,并自行办理临建所需办理的各项手续,风险自担;承包方不能以此作为影响整体施工进度的理由。承包商必须配备专职协调人员与相关政府、部门进行工作沟通协调,办理相关手续及费用补偿,处理施工过程中遇到的阻工问题。以上所产生的费用均包含在工程报价内。

(3)施工范围内坟地协调,民用通讯及农网线路举升及拆迁均由承包人自己负责,费用均由投标人承担。承包人应负责临时占地后期的绿化恢复工作,并满足当地国土、林业、水保、环保等部门的验收要求。以上费用均已包含在合同总价内。

(4)承包人负责修建、维修、养护和管理施工所需的临时道路,当地原有道路和交通设施,包括维修、养护和管理发包人提供的道路和交通设施,费用均由承包人承担。

高塘项目要求2020年12月20日前具备并网发电条件,2020年12月30日前完成全部并网发电。

大鱼塘项目位于安徽省滁州市凤阳县境内,拟建设在大鱼塘内,项目规划建设光伏发电容量40MW,水面使用总面积约为807 亩。

招标内容与范围包括项目从设计到开工建设至竣工验收所涉及到的施工图设计、竣工图绘制;所有设备材料采购、运输、管理;所有工程施工准备与施工;设备安装与调试;各种专项验收工作;移交以及质保期内的服务设计、采购和施工工作,主要工作内容有(包括但不限于下列内容):

(1)工程由支架基础施工作为工程起点至电站系统完全接入批复的国网220kV凤阳变(以接入系统批复为准),实现全站全容量并网安全稳定240小时试运行(协助发包人办理并网和验收各种证照手续办理和调度协议)、消缺、性能试验、交接试验、整套系统的性能保证的考核验收、技术和售后服务、完成竣工验收所涉及到的所有工作(保护定值计算、功率调节和电能质量测试、光伏场区升压站区加密设备、PMU测试、二次安防检测、所有性能测试等),同时也包括备品备件、专用工具、消耗品以及相关技术资料的提供、进场道路施工及验收、场地移交后的所有协调等工作,投标人应对上述工作范围内的工作负全部责任。

(2)承包方自行解决施工期间所有临建设施场所的选址工作,包括材料堆放加工场地、砼搅拌站(若自建)等临时占地,并自行办理临建所需办理的各项手续,风险自担;承包方不能以此作为影响整体施工进度的理由。承包商必须配备专职协调人员与相关政府、部门进行工作沟通协调,办理相关手续及费用补偿,处理施工过程中遇到的阻工问题。以上所产生的费用均包含在工程报价内。

(3)施工范围内坟地协调,民用通讯及农网线路举升及拆迁均由承包人自己负责,费用均由投标人承担。承包人应负责临时占地后期的绿化恢复工作,并满足当地国土、林业、水保、环保等部门的验收要求。以上费用均已包含在合同总价内。

(4)承包人负责修建、维修、养护和管理施工所需的临时道路,当地原有道路和交通设施,包括维修、养护和管理发包人提供的道路和交通设施,费用均由承包人承担。

大鱼塘项目同样要求2020年12月30日全容量投运。
