近期逾1GW光伏EPC价格一览:大EPC最低3.35元/瓦,小EPC最低1.14元/瓦
责任编辑:孙琦懿 代腾腾 作者: 2020/12/24 15:11:28 浏览:1356 市场

近日,中核集团、大唐集团、三峡新能源、广州发展等国企陆续公示了逾1GW的光伏项目EPC中标候选人。根据统计信息来看,包含组件、逆变器等关键设备的大EPC项目约553MW,不含组件、逆变器等关键设备的小EPC项目约为465MW,上述项目的招标时间全部集中在11月内。



在中标价格方面,大EPC报价最低的项目为保定200MW平价项目,由中能建安徽电力建设集团投出3.35元/瓦,小EPC报价最低的项目为大唐广东韶关仁化75MWp光伏发电项目,由中能建广东火电建设集团投出1.14元/瓦。具体中标情况见下:




大EPC项目


小EPC项目



需要强调的是,中核山东能源三星、武平200MW农光互补项目虽然仅有一个标段,但投标企业需针对两个项目分别投标,分为方案A、B,容量各为100MW,总计200MW。



根据中标候选人情况来看,中标候选人几乎80%左右为中国能建与中国电建的下属地方子公司。中标价格方面,大EPC项目由于光伏电站建设环境、招标范围的差别,基本稳定在3.35~4.86元/W左右,小EPC项目则由于工期、设备包含范围以及土建工程量的差异,价格基本落在1.14~1.98元/瓦左右。



事实上,随着光伏进入全面平价时代,EPC的利润空间也在逐步压缩,尽管下半年EPC价格有所上升,但其主要原因是组件、支架等设备价格上涨所致。未来,光伏电站进入平价微利时代之后,EPC企业将面临更大的压力,但是EPC方同样也是项目质量的把控者,优选专业、合格的EPC企业将是保障整个项目收益率的基石。

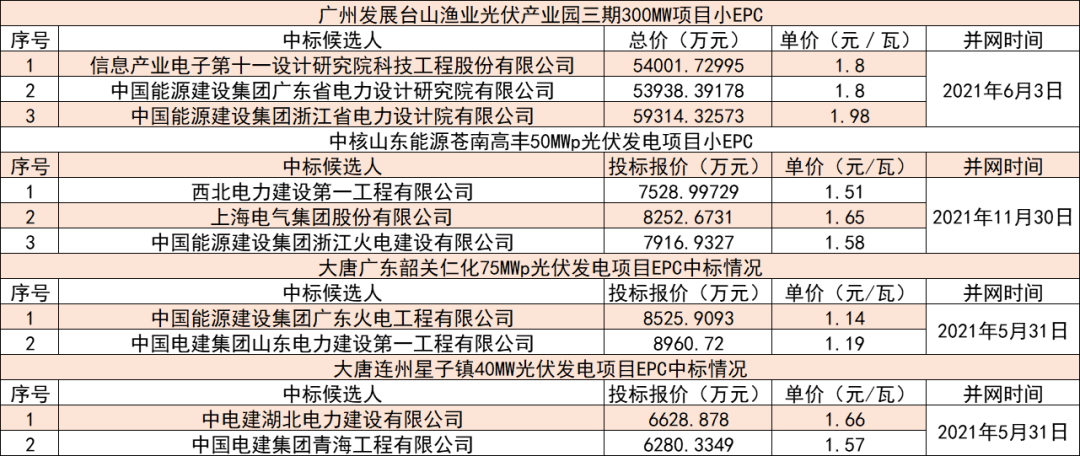

各项目具体招标内容见下:

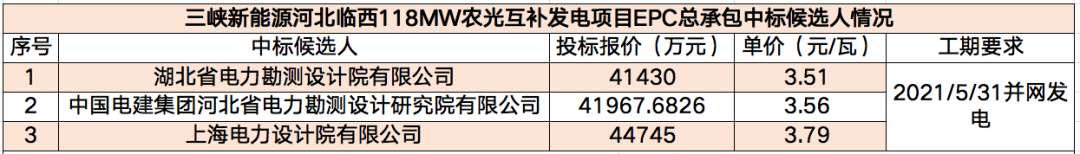

三峡新能源临西118MW农光互补发电项目为河北省2020年普通光伏电站补贴竞价项目,招标时间为11月16日。本项目规划装机规模118MW,总用地面积预计3000亩,拟采用440Wp及以上双面双玻单晶硅组件,经35kV线路接入本期新建的110kV升压站,通过1回110kV线路接至对侧国网汇集站,最终电力接入根据电网接入批复意见确定。包含光伏区、35kV集电电缆线路、110kV升压站、110kV送出线路及电网接入端间隔的勘察设计,所有设备和材料采购供应、建筑(包括通水、通电、通路、场地平整等)及安装工程施工、项目管理、调试、验收、培训、移交生产、工程质量保修期的服务等内容。该项目计划于2020年11月25日开工,计划2021年3月31日前实现首批方阵并网,2021年5月31日前全部并网。

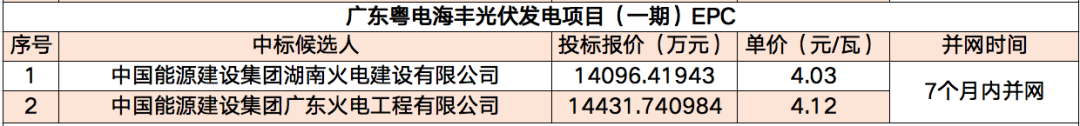

广东粤电海丰光伏发电项目(一期)35MW项目招标时间为11月4日招标范围包括35MW太阳能光伏电站太阳能电池至并网点的全部工程设计、设备材料采购供应(含光伏组件)、建筑安装工程施工、用地青赔及养殖产品补偿、消防、防雷工程施工、工程质量及工期控制、工程管理、培训、调试、试运直至验收交付生产、以及在质保期内的消缺等全过程的工作,在满足合同其它责任和义务的同时使本项目符合相关达标验收的要求。该项目则是要求合同签订之日起,7个月内实现全容量建成投产,并通过供电局及质监相关验收批复。

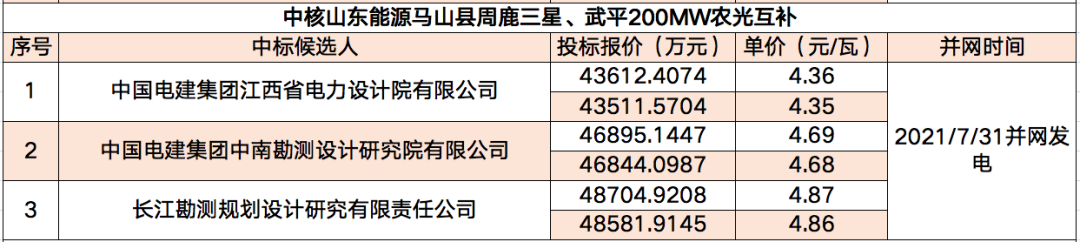

中核山东能源三星、武平200MW农光互补项目招标时间为11月18日,招标范围包括光伏电场全部设计以及光伏电场所有设备与材料的采购(除组件、箱逆变一体机、主变外)、运输、现场保管及发放、二次倒运、安装、检验、试验、单体调试及分系统试运与整套启动、质监验收、达设计值投产、竣工验收、全站全容量并网安全稳定运行、整套系统启动的性能保证的考核验收、技术和售后服务、培训、消缺、直至移交生产所完成的全部工作。



光伏电场、升压站及送出线路工程施工(含对端变电站改造)、可靠性试运行及质量保证期内的服务、建设管理及对发包人的服务、项目工程保险(不包括项目工程一切险),以及经批准的水土保持、环境保护方案的实施,征地相关工作经费(土地租金及永久性用地由招标人承担)、征地经费、青苗补偿(如果青苗补偿费用由发包人代付,由此产生的费用发包人有权从应支付承包人的合同总价款中直接扣除)、临时用地、1:500地形测绘、地勘报告、测绘及勘测定界、勘察设计、消防报建等。





保定顺平200MW平价光伏项目招标时间为11月20日包并网光伏电站、升压站、集电线路、场内检修道路、施工用电和用水等临建设施、环境保护及水土保持设施等整个工程项目的施工图设计、设计优化或者设计变更、设备购置、材料采购、工程施工安装、试验及检查测试、系统调试、试运行、以发包人名义办理的各项并网手续以及工程验收等等。

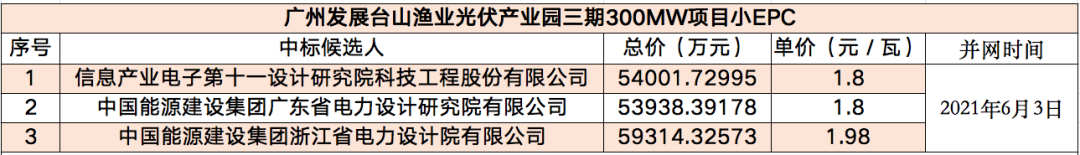

广州发展300MW项目招标时间为11月21日采取总承包交钥匙方式完成,本工程招标范围包括300MWp光伏并网工程(220kV送出线路由供电局建设),包括工程勘察设计、设备材料采购供应(不包括光伏组件、逆变器及箱变的采购)、建筑安装工程施工、工程质量及工期控制、工程管理、调试、试运、功能试验、直至验收交付生产、以及在质量保修期内的备品备件、消缺等全过程的总承包工作,并按照工期要求和合同规定的总价达到标准并移交投产。项目要求在2021年6月31日之前具备并网条件,12月30日前并网发电。

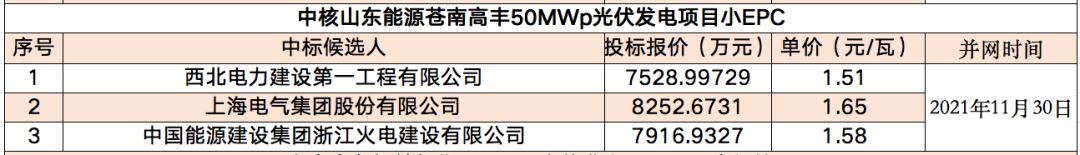

中核山东能源苍南高丰50MWp光伏发电项项目招标时间为11月18日,范围(包括但不限于):光伏电场光伏电场工程地质详细勘察及地形图测绘、光伏电场初步设计编制及评审(组织专家评审的专家费、会务费等全部费用由承包人负责)。用于招标的各类技术规范及工程量清单编制、光伏电场施工图设计、光伏电场竣工图编制、光伏电场概(预)算编制等。



光伏电场设备(除组件、逆变器、主变、高压电缆头外)与材料采购,全部设备的试验、安装与调试和相应备品备件的采购、运输;投标方负责本招标项目的所有设备及材料(含甲供)的卸货、场内运输、保管、管理及剩余材料和备品备件的移交工作。

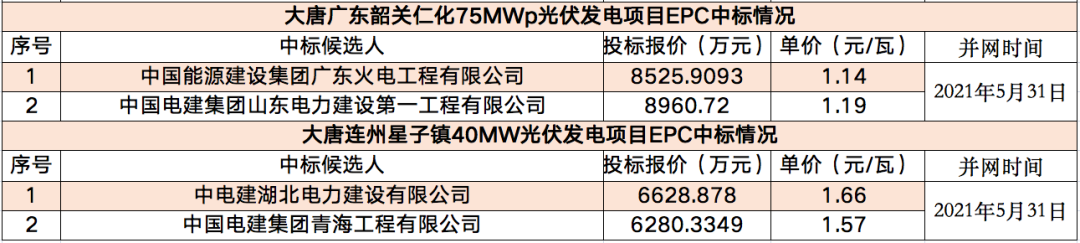

大唐韶关75MW与连子星镇40MW两个项目招标时间为11月2日招标范围同为施工总承包,包括(但不限于):光伏场区及升压站建筑安装工程(含调试、施工临建)、整个工程项目的设备及材料购置(光伏组件和逆变器由甲方供应)、道路施工、消防、环保、水保工程项目、工程验收(含水保、安全设施、环保、消防、职业卫生、档案等各项专项验收)等。两项目计划工期均为2020年12月20日至2021年5月31日,163日历天。具体工期以合同约定为准。
