贵州黔西100兆瓦农业(生姜)光伏项目成功并网发电
责任编辑:代腾腾 作者: 2021/1/4 10:31:51 浏览:856 电站

12月30日,重庆工程公司承建的贵州省清水河黔西100兆瓦农业(生姜)光伏项目比计划提前一天实现并网发电。

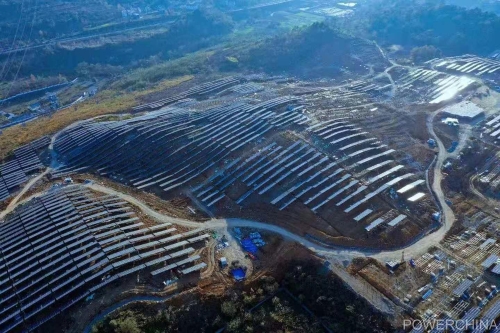

据悉,该项目为一次建成100兆瓦规模的光伏电站,新建1座220千伏升压站接入系统,出线1回220千伏线路接入兴义电厂升压站,兴义电厂220千伏侧扩建清水河光伏电站升压站35千伏单回线路所有设备,光伏电站总占地面积约131.1公顷。


接到建设通知后,重庆工程公司立马组织精干力量“跑步”进场,为实现年底并网发电目标争分夺秒。2020年10月15日项目光伏区开始平场、清表,10月16日升压站电气综合楼开始开挖。项目部克服高原气候差异、加班加点建设项目,11月25日土建逐步交安、设备陆续进场,11月26日热控工程队开始安装电气盘柜等设备。安装过程中,出现设备吊装风险过大、图纸严重滞后且设备供货太晚等困难,严重影响施工成本和工程进度,项目部采取多措并举,通过倒排工期计划,增加人员、机械数量,协调物资到场时间等方式,力保项目建设顺利进行。


贵州省清水河黔西100兆瓦农业(生姜)光伏项目顺利实现并网发电目标,展现出“电建速度”,彰显了“电建智慧”,为重庆工程公司在新能源建设领域的发展上又添上浓墨重彩的一笔。
