浙能北塔山50兆瓦光伏发电项目成功并网送电
责任编辑:代腾腾 作者: 2021/1/6 9:43:12 浏览:1020 电站

日前,在经历了一天一夜倒送电和并网投运后,湖北工程公司设计院浙能北塔山50兆瓦光伏发电项目成功并网送电。

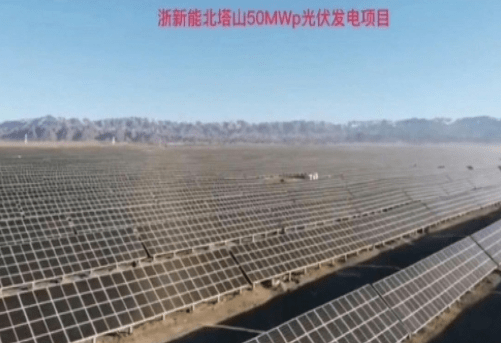

浙能北塔山50兆瓦光伏发电项目地处中蒙交界,位置偏远,交通闭塞,往来最近的县城-奇台县至少需要一天时间。项目站址所在地位于中蒙边界的山脉旁,常年大风,冬季平均气温在零下15-20度,环境极其恶劣。自2020年9月5日现场正式开工以来,历时3个月,浙能北塔山50兆瓦光伏发电项目50兆瓦光伏区本体、110千伏升压站以及110千伏外送线路土建、安装、调试完工并如期送电。




受今年疫情影响,为完成既定工期目标,面对新疆疫情管控的高压态势,项目团队始终不惧挑战,群策群力,着力克服工期短、位置偏远、环境恶劣、资源匮乏、支架安装效率低等重重困难。防疫安全等同于生产安全,项目部全体成员高度重视现场防疫工作,常态化开展现场消杀、体温测量等疫情防控工作,重点控制进场人员健康信息核查和报送。


三个月的施工工期是项目团队面临的重大挑战之一。为了充分把握短暂工期的每一分每一秒,项目部根据工期节点要求倒排工期计划,分解到月、周、天。每日根据计划召开施工生产例会,对照计划和当天完成工程量,及时纠偏,调整资源投入。经过一番努力,今年11月份,项目支架组件安装高峰期时筹建了近500人的安装队伍,共有十多个施工班组,为后续顺利完成2176组支架组件安装奠定了基础。

浙能北塔山50兆瓦光伏发电项目成功并网,充分展现了项目团队克难攻坚、团结拼搏、敢打硬仗的电建铁军精神,后续项目部全体干部员工将继续发扬奋斗精神,确保完成项目投产移交,助力公司新能源业务发展。
