中核1.3GW组件集采:182/210最低1.46元/瓦,630前后供货均价最大差0.1元/瓦
责任编辑:臧超 孙琦懿 作者:臧超 孙琦懿 2021/1/13 11:05:17 浏览:925 市场

1月12日,中核汇能2021年度光伏组件集采开标,共19家企业参与了此次招标。作为2021年第一次组件集采,此次招标价格对于今年行业产业链价格走势具有较大的参考价值。


根据招标公告,本次招标共分为11个标包,项目地点分布于浙江、广西、新疆、广东、江西五个省份,与去年不同的是,中核汇能此次集采明确了具体项目,这将给组件供货能力以及组件报价提供更详细的参考。


需要强调的是,中核汇能此次招标,各投标企业需根据标书要求,在各标段的主选方案需要再投出三种备选方案价格。

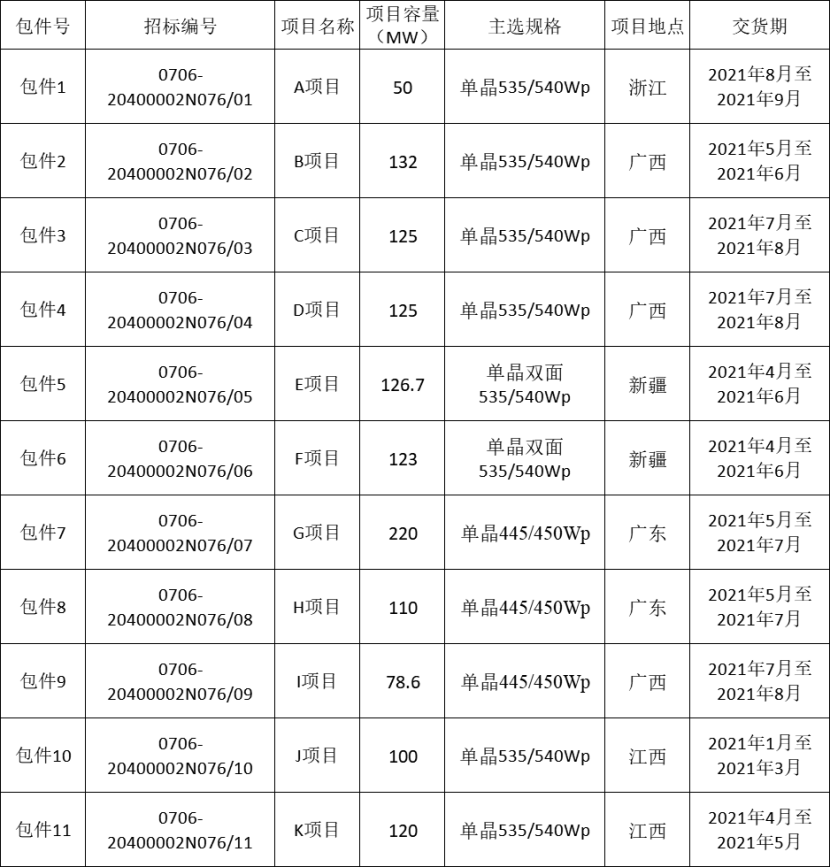

具体中标价格见下表格:



备注:标黄方案为主选方案,其他为三个备选方案;投标企业蓝色为一线组件企业;橙色标段为630前供货标段

(点击看高清大图)


总体来看,从各标段的供货时间来看,2021年6月底之前的供货价格要比下半年交付的价格高出7-11分/瓦。其中,最低中标价格出现于第一标段535/540W,该标段属于供货时间最晚的标段,故同时也是各标段中平均价格最低的标段,主选方案平均价格约1.55元/瓦。


由于标段十在2021年一季度就需要开始供货,其平均价格也是单晶标段里面的最高的,主选方案平均报价为1.66元/瓦。值得注意的是,尽管七、八、九标段的组件型号要求为445/450W,但由于供货时间差的关系,其价格仍略高于第一标段的平均价。其余各标段随着供货时间的延后,其主方案的平均价格也呈逐步下降的趋势。


从组件规格来看,此次招标涉及单晶535/540Wp(652MW)、单晶双面 535/540Wp(249.7MW)、单晶445/450Wp(408.6MW)共三种规格。其中,535/540Wp占比68.82%,目前的182/210尺寸均可供应这一功率段。


其中,535/540W仅比450/455W组件略高2-3分/瓦左右,仅从价格来说,182/210大尺寸的高功率组件更具性价比。另外,单、双玻组件价格差距仍然维持在4-6分/瓦。


从供货时间来看,601.7MW要求在2021年6月底之前交货,占比46.3%;378.6MW需要在Q3完成交货,占比29%;剩余330MW交货时间为5-7月份,横跨Q2与Q3。事实上,从中核此次招标比例可以看出,在2021年的主流集采中,如果能保证交付,大尺寸高功率组件显然更受业主青睐。



本文由光伏們进行编辑整理,转载请注明出处、作者和本文链接。
了解更多光伏相关欢迎关注光伏們微信号:PV_MEN如果您有光伏趣闻或光伏相关的稿件可以投稿给我们:edit@pvmen.com
文章评论(0)
登录后发表评论
最新评论
合作伙伴partner

微信二维码
