波多黎各政府计划未来两年半增加3.75GW光伏和1.5GW储能
责任编辑:Jill 作者: 2021/1/25 10:59:37 浏览:1101 头条

据悉,波多黎各能源局近日已要求国家电力公司PREPA在未来30个月发布6项采购计划,总计包含3.75GW光伏发电和1.5GW储能(4小时充放电)容量或等量的设备。



波多黎各电力公司在一份监管文件中表示,将“尽快发布2021年首轮采购计划,原本预计在2020年12月份发布的这项公开采购,包含1GW的光伏和500MW的储能。





但是,电力公司在2021年1月中旬发布的一项调查结论显示,目前波多黎各电网只能处理包含现有可再生能源之内的650MW的公用事业规模的可再生能源发电。“我们知道目前的电力系统只能支持500-600MW的可再生能源,”电力公司董事长Ralph Kreil告诉波多黎各新日报,“但是我们认为必须想办法做到接纳1GW的容量。”



波多黎各能源局已将采购计划列入了2021年行政待办备忘录NEPR-MI-2020-0012和CEPR-AP-2018-0001条款。


波多黎各光伏储能协会主席PJ Wilson表示,“我们只有3%的可再生能源,在遭遇像夏威夷或者其他临近地区的能源整合困境之前,我们有能力新建2GW的可再生能源容量。让我们现在就开始吧,然后再去解决更高级别的能源整合挑战。”



Wilson还批评说,波多黎各电力公司上周就透露每个关于光伏和储能的采购项目都会通过该公司的PowerAdvocate软件发布,但是“公开度远远不够,”以至于“连能源局都看不到。”他表示光伏储能协会将向能源局提出要求,命令电力公司将每一项采购提案都公开发布在网上。



根据波多黎各于2019年颁布的第17号法案,要求波多黎各电力公司到2022年可再生能源发电占比达到20%,到2025年达到40%。

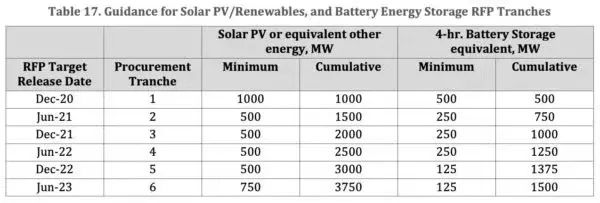

能源局给波多黎各电力公司提供了到2023年6月采购6次大型光伏和储能项目的时间表,如下表所示,最终目标是所有项目在2025年全部上线。


关于PREPA综合资源计划的最终决议和命令提供了到2023年6月采购6个太阳能和储能项目的目标时间表,旨在使项目在2025年之前上线:





光伏們整理编译。


本文由光伏們进行编辑整理,转载请注明出处、作者和本文链接。
了解更多光伏相关欢迎关注光伏們微信号:PV_MEN如果您有光伏趣闻或光伏相关的稿件可以投稿给我们:edit@pvmen.com
文章评论(0)
登录后发表评论
最新评论
合作伙伴partner

微信二维码
