近期1GW光伏项目EPC价格一览:最高仅3.98元/瓦,EPC企业持续承压
责任编辑:代腾腾 作者: 2021/3/29 11:13:58 浏览:985 市场

近日,中广核、大唐、龙源电力、三峡、华润、华能等企业共计约1GW的光伏电站EPC项目相继公示了中标候选人。其中,包含组件、逆变器等关键设备的大EPC项目385MW,不含组件、逆变器等关键设备的小EPC项目约为602MW,大部分为光伏复合项目。此外还包含部分分布式项目EPC中标情况。总体来看,尽管组件价格不断上涨,但与春节前相比(点击查看《2021年1.7GW光伏EPC项目中标价格一览》,此次EPC的报价却有走低的趋势。

根据光伏們在2021年开年统计的EPC价格来看,2021年初,大EPC的价格落在3.10-4.15之间,而此次大EPC的单瓦价格落在2.75-3.98元之间,最低价跌到3元以下,两个项目均都是来自中广核——需要强调的是,中广核这两个项目的并网时间与公示时间存在较大差异,光伏們尚未查询到明确信息。大EPC的最低价2.75元/瓦是由中电建湖北电力建设有限公司报出的,与此前光伏們跟踪的大EPC最低价格相比,下降了约0.3元左右。小EPC方面,2021年初,光伏們统计的小EPC价格范围在1.35-2.01元/瓦之间,而此次统计的小EPC项目最低价跌破1元/瓦。具体中标详情如下:




近期组件价格仍然维持在高位,但从最新的EPC价格被下压的情形来看,业主对于系统成本上涨仍然较难接受,一方面部分业主通过暂停评标/招标选择观望,另一方面也在不断压缩组件之外的系统成本部分,给EPC企业带来了巨大的价格压力。

以龙源电力浙江温岭100MW潮光互补项目为例,在日前的组件开标中,正泰以1.73元/瓦的单价位列第一中标候选人,第二中标候选人的报价为1.76元/瓦。加上小EPC报价2.02元/瓦,整个EPC造价为3.75元/瓦,仍在组件涨价前的EPC报价范围内。

对于EPC企业来说,其利润空间正在被组件价格上涨不断压缩,有的项目甚至可能会出现成本倒挂的现象。某EPC企业透露,很多项目因为组件涨价导致成本增加,与业主沟通索赔,难度增加。“老项目处在进退两难的窘境”。不过据了解,大部分受影响的项目均是去年顺延过来的项目,新项目的报价会随着组件价格上涨而抬高。

另一方面,作为今年装机主力的平价项目大都还未启动,业主普遍处于观望状态。但如果组件价格的涨势难以抑制,年度装机目标的增幅或许要打个折扣。

此外,在芜湖市城南污水厂等六座污水厂分布式光伏项目公示的EPC中标候选人信息中,最高中标价格为4.37元/瓦,要远高于大型地面电站。事实上,虽然分布式光伏项目的收益率较高,对组件价格的容忍度相对较高,但目前分布式投资商面临的成本压力并不小,因为在分布式光伏相中,其风险更多的来自于电费拖欠等项目建成之后的阶段,这些风险也需要在初始投资成本等方面进行权衡。

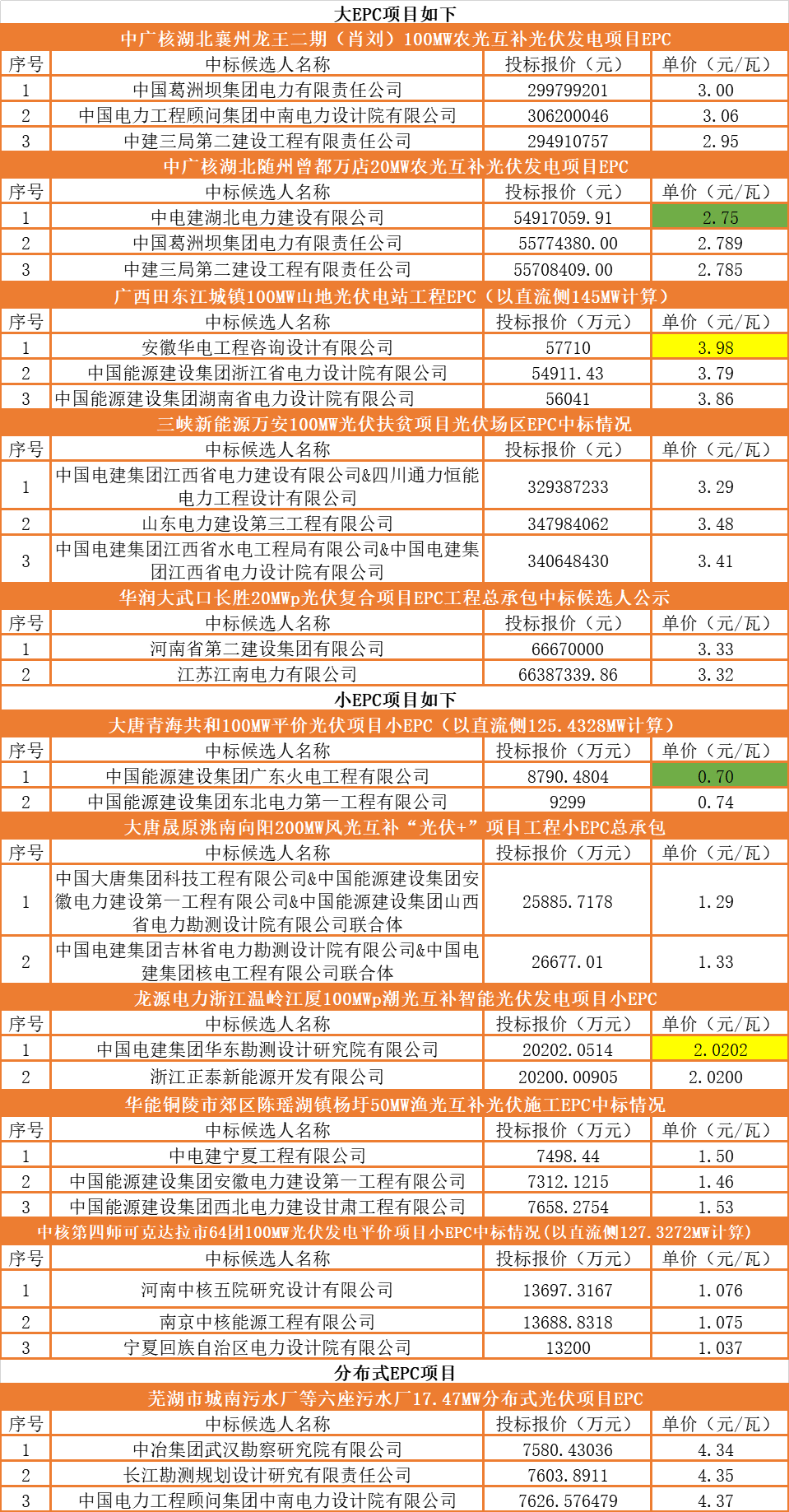

以下是各个项目具体的招标、中标情况:

需要注意的是,下述中广核两个项目招标公告中要求的并网日期分别为2020年12月30日前和2020年11月20日前完成全部并网发电,且项目最终并网节点不可更改;但是两个项目的EPC中标却是在近日公示。光伏們查询了相关的招标公告及公示情况,暂未获悉其中原因,故该价格仅供参考。



根据项目的招标公告显示,中广核襄州龙王二期(肖刘)农光互补光伏发电项目位于襄阳市襄州区龙王镇肖刘村、肖集村、杨湾村、胡营村等村;招标人为中广核太阳能随州有限公司,项目规划装机容量为100MWp,设置一座110kV升压站,以1回110kV线路接入220kV牛首变电站。招标范围为光伏区全部施工任务及所需的所有设备及材料的采购。

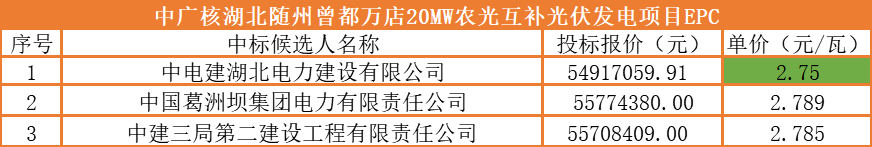

中广核随州曾都万店20MWp农光互补光伏发电项目,位于随州市曾都区万店镇红石岗村。本项目规划装机容量为20MWp,采用35kV集电线路项目接入前期中广核随州曾都万店九里岗光伏电站已建成的110kV升压站和110kV上网线路。招标范围同为光伏区全部施工任务及所需的所有设备及材料的采购。

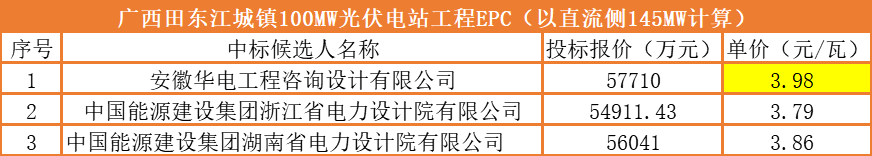

在统计的项目中,大EPC价格最高的项目便是广西田东吉电100MW光伏项目,该项目类型为山地光伏项目,位于广西壮族自治区百色市田东县境内,项目类型为山地光伏项目,总装机规模(直流侧)暂按照145MW计算,拟建项目主要构筑物为光伏组件及升压站建构筑物等,投资估算约62000万元(人民币)。

该项目招标范围包括但不限于:为本项目(含光伏场区、升压站、送出线路和对端间隔)从设计到开工建设至全容量并网正常运营所需具备的勘察、测绘、设计、采购、运输及储存、建筑安装、施工、调试、试验、验收及检查测试、试运行、消缺、培训、合规性手续办理( 包括全容量并网所需的电网及政府各部门要求必备手续、测试等)、临时用地、临时用电、临时用水、消防、档案、安全设施、职业健康、劳动保障等,工程最终移交以及质保期内的服务设计、采购和施工等工作。

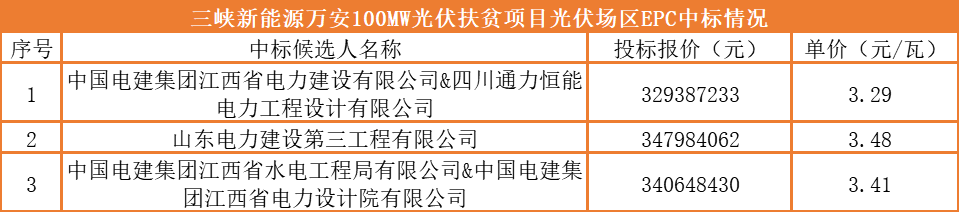

三峡新能源万安100MW光伏扶贫项目拟建设于江西省吉安市万安县。项目装机规模为100MWp,拟采用漂浮式支架和固定式支架相结合的方案。招标范围为三峡新能源万安100MW光伏扶贫项目工程光伏区、35kV集电电缆线路的勘察设计,除升压站和送出工程以外的全部设备(含材料采购供应)、建筑及安装工程施工项目管理、调试、验收、培训、移交生产、工程质量保修期的服务等内容。该项目计划于2021年3月30日开工,2021年6月15日前首批并网发电,2021年9月15日全部并网发电。

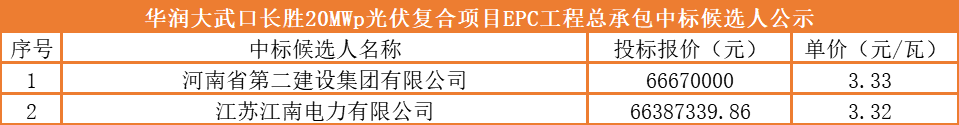

华润大武口长胜20MWp光伏复合项目的招标内容和范围:本工程采用工程总承包(EPC)方式建造,投标方的工作范围包括但不限于:光伏场区:集电线路、35kV送出线路、35kV开关站、对侧间隔改造、施工用电和用水临建设施等整个工程项目的勘察、设计工作。工程建筑安装、光伏组件和电缆安装前检测及实验室送检、试验及检查测试、系统调试、试运行、消缺、培训、验收、安全防护设施、标识标牌和最终交付投产、质保等。设备材料采购(含光伏组件,峰值功率不低于440Wp的单晶硅双面光伏组件)、设备监造、同时也包括所有材料、备品备件、专用工具、消耗品以及相关的技术资料等。 配套的环境保护工程、水土保持工程、土地复垦、临时占用林地恢复、职业健康、安全设施的设计、施工、验收,除光伏场区租地和开关站围墙内的征地以外的所有征占地、地上附着物清理补偿以及与其相关的所有民事协调等工作。建设期工程保险;工程验收(含消防、电网、并网手续办理等各项专项验收和竣工验收)、移交以及质保期内的服务。



根据招标文件,大唐青海共和100MW平价光伏项目的招标范围为平价项目光伏场区范围施工总承包,至110kv升压站电气一次舱高压柜下端子接线完成为本标段与110kv升压站标段的分界点。包括但不限于:除组件、集中式箱逆变一体机以外的所有设备材料采购。且该项目计划工期为2021年3月15日-2021年9月15日。

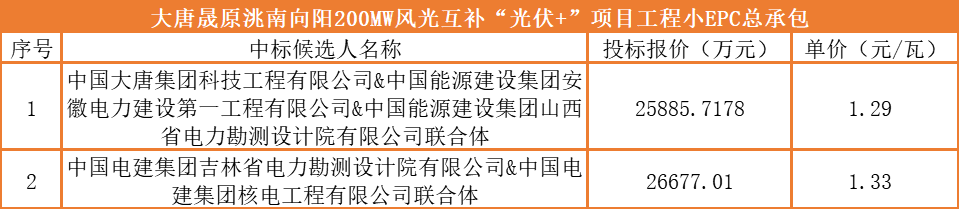

大唐晟原洮南向阳200MW风光互补项目招标范围包括(但不限于):并网光伏电站、场内外道路、施工用电和用水等临建设施、环境保护及水土保持设施等整个工程项目的工程勘测设计(不含可研、环评、安评、稳评、职业卫生、接入系统报告编制)、设备购置(不含光伏组件和逆变器)、材料采购、工程施工安装、试验及检查测试、系统调试、试运行、办理并网手续、调度及供电手续、消缺、培训、验收和最终交付投产、质保等,同时也包括所有材料、备品备件、专用工具、消耗品以及相关的技术资料等。建设期工程保险(除一切险);工程验收(含电力质量监督、水保、安全设施、环保、消防、职业卫生等各项专项验收、档案竣工移交和竣工验收)、移交以及质保期内的服务。该项目保证在2021年9月30日并网。

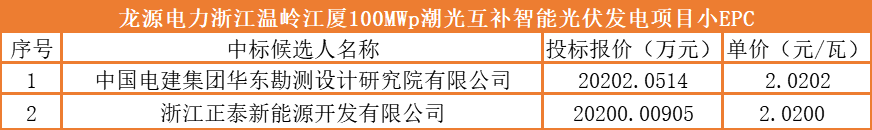

龙源电力浙江龙源风力发电有限公司浙江温岭江厦100MWp潮光互补智能光伏发电项目的库区场址总面积约2000亩,拟建电站为潮汐与光伏发电互补型电站。招标范围及标段(包)划分:项目施工图设计及竣工图编制(含光伏发电场、110kV升压站、配套储能、智能光伏电站生产管理系统、原宿舍楼拆除工作、政策处理等);除光伏组件外的所有设备和材料采购供货、保管;光伏发电场及升压站、所有建安工程工作及政策处理;项目试验及检查测试、系统调试、整定计算、整套试运、整体验收、专项验收、质保等;光伏组件由发包人供应。项目要求原则上不迟于2021年06月15日全容量并网,最终必须在2021年06月30日实现全容量并网(以国网公司验收为准)。

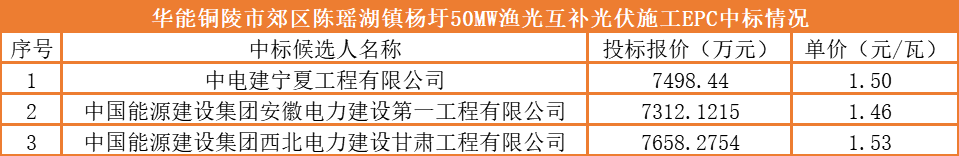

华能铜陵市郊区陈瑶湖镇杨圩50MW渔光互补光伏发电项目位于安徽省铜陵市郊区陈瑶湖镇。项目总规划租用水面约1080亩,规划装机容量为62.6067MWp/50.176MWac。本工程总规模为50MW,安装标准功率不小于535W/540W的单晶硅组件, 配置标准功率不小于196kW组串式逆变器,新建一座110kV升压站,采用一回110kV 电压等级的线路接入电网。
其招标范围负责本工程辅材采购、施工、试运行、竣工验收、移交、以及负责配合建设方完成防雷接地检测评估、水土保持和环境保护施工及验收、劳动安全及职业健康验收等全过程的全部工作。

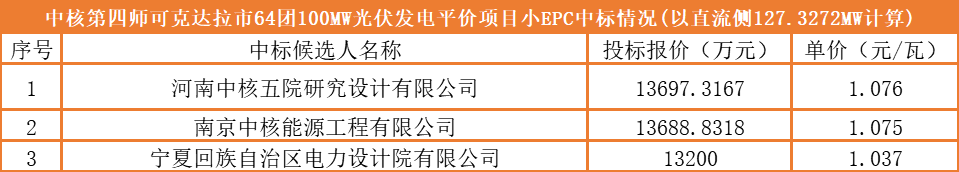

中核第四师可克达拉市64团100MW光伏发电平价项目的招标范围包括(但不限于):光伏场区:勘察设计(地质详勘)、设备采购供货(除光伏组件、逆变器(组串式)、主变压器外)、场地平整,场内道路、光伏支架基础施工及防腐,箱逆变基础施工、场区集电线路,场区围栏,防雷接地,消防设备的配置等附属工程,光伏支架、电缆等主要设备及材料采购及安装、调试等,水土保持和环境保护工程施工,工程质量监督验收及备案、消缺、性能试验、整套系统的性能保证的考核验收、技术和售后服务、人员培训、达标投产。上述涉及的项目费用均由投标方承担。该项目要求2021年7月31日前保证全站并网发电

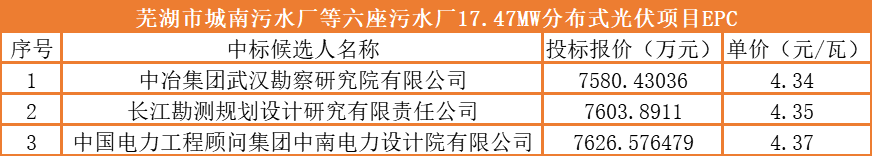

芜湖市城南污水厂等六座污水厂分布式光伏项目所在地安徽省芜湖市,规划总装机规模17.47MWp,首年利用小时数不低于1004h,年发电量约1753万度。拟采用530Wp及以上单晶组件,每6~18块组件形成一个组串通过15~150kW组串式逆变器逆变成交流电后,经交流汇流箱汇流后接入到各低压并网柜,并网柜就近安装在厂区配电室内或就近新建并网柜预制舱内,与厂区的低压电网连接,并网方式为自发自用,余电上网。

招标范围为芜湖城南污水处理厂、滨江污水处理厂、大龙湾污水处理厂、城东污水处理厂、高安污水处理厂、天门山污水处理厂等六座污水处理厂分布式光伏项目17.47MWp的EPC总承包。具体工作内容(包括但不限于):勘察设计、设备(含附属设备)采购及安装、建筑(包括通水、通电、通路、临时设施、场地平整等)及安装工程施工、项目管理、调试、验收、培训、移交生产、工程质量保修期的服务等内容。

本文由光伏們进行编辑整理,转载请注明出处、作者和本文链接。
了解更多光伏相关欢迎关注光伏們微信号:PV_MEN如果您有光伏趣闻或光伏相关的稿件可以投稿给我们:edit@pvmen.com
文章评论(0)
登录后发表评论
最新评论
合作伙伴partner

微信二维码
