江西5GW风、光项目延期清单:华能、国能投、大唐等
责任编辑:孙琦懿 作者: 2024/3/7 15:28:43 浏览:417 电站

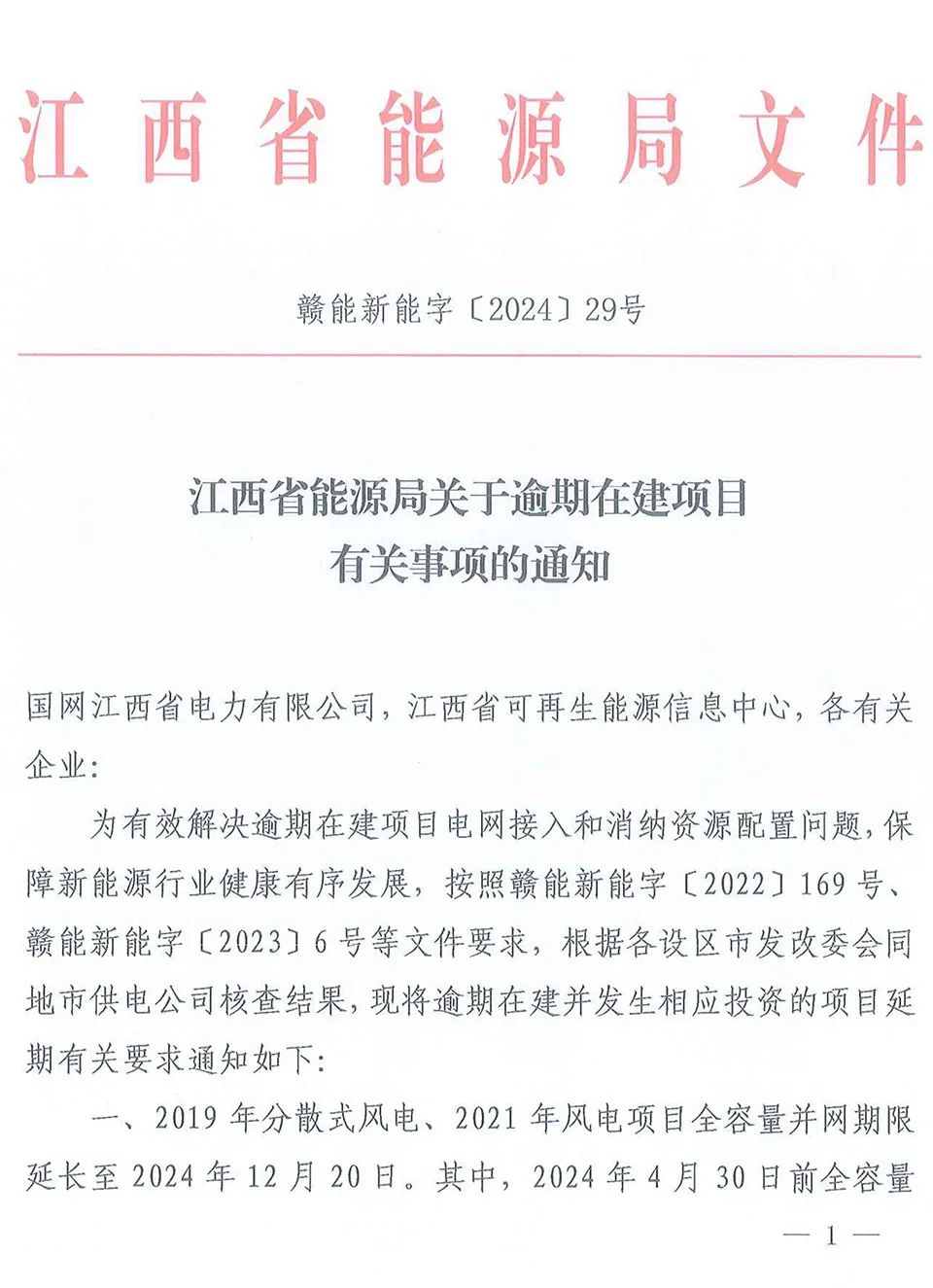

3月5日,江西省能源局印发《关于逾期在建项目有关事项的通知》,允许2019~2022年已投资但未并网的风、光项目延期并网,但需按照并网节点落实调峰能力。

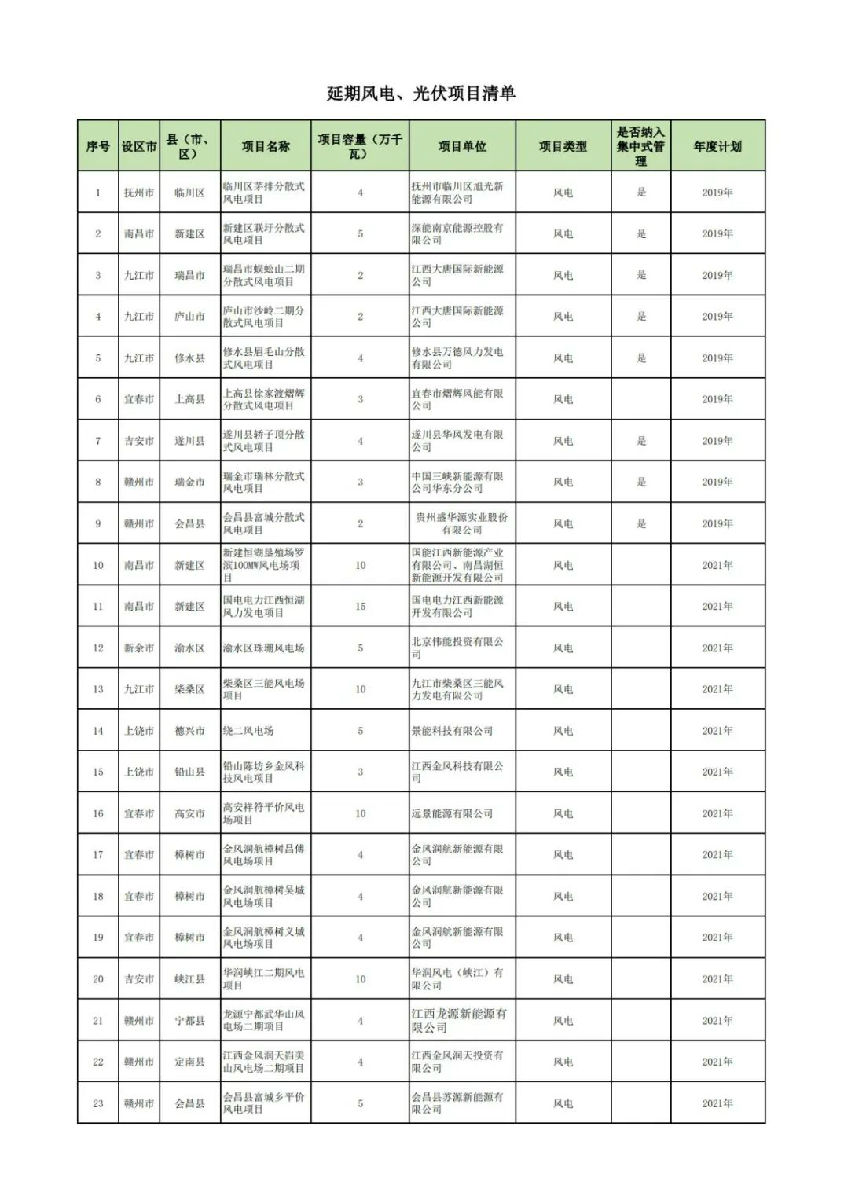

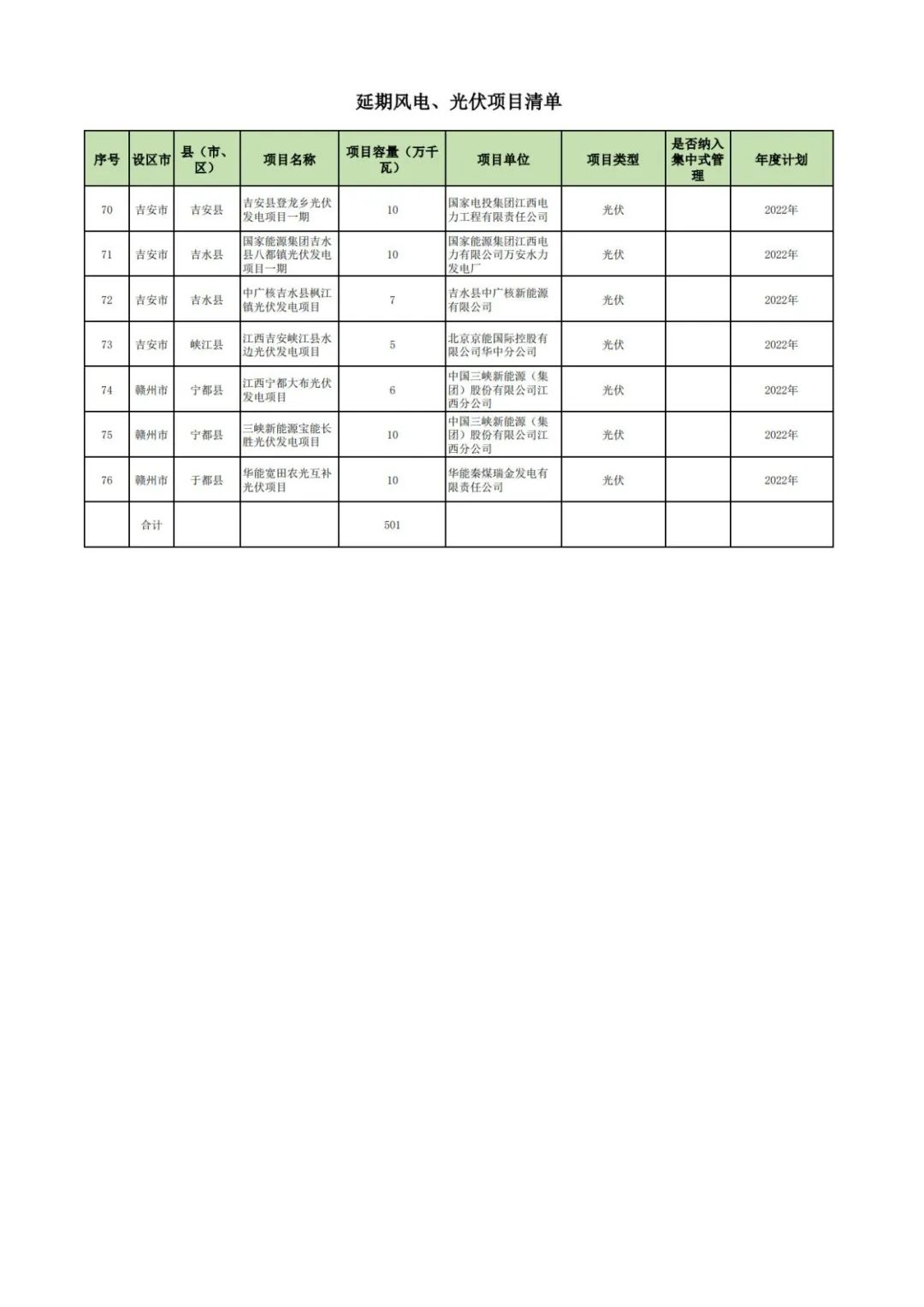

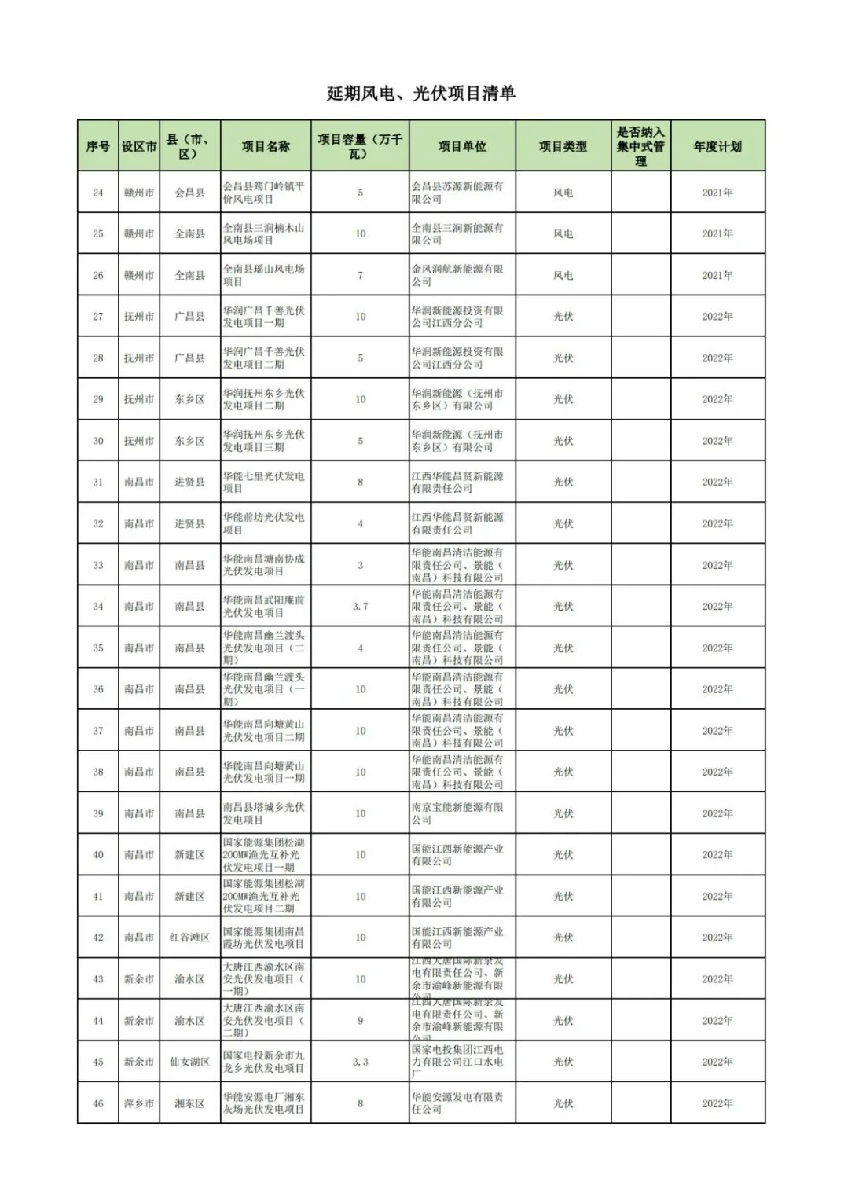

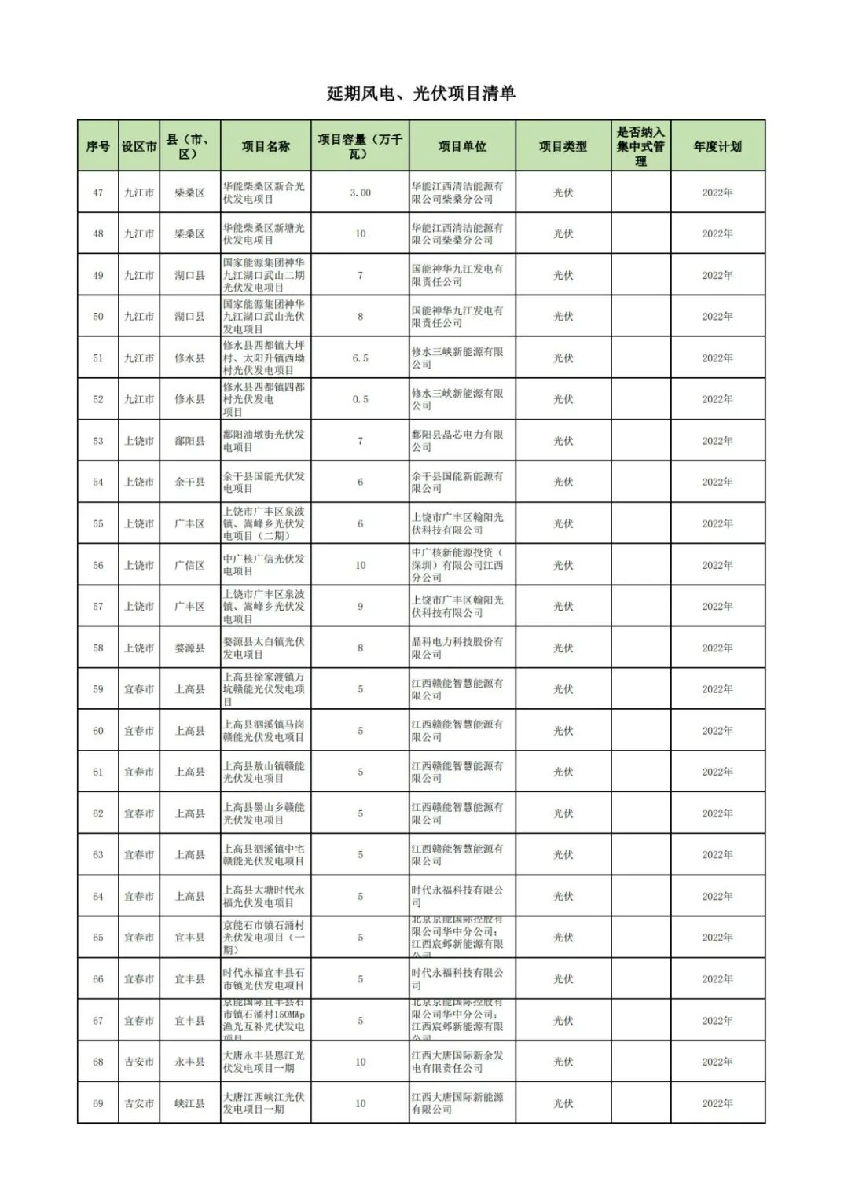

从印发的逾期并网项目名单来看,华能、国家能源集团规模相对较高均超500MW,其次则为大唐、华润、三峡等央国企。

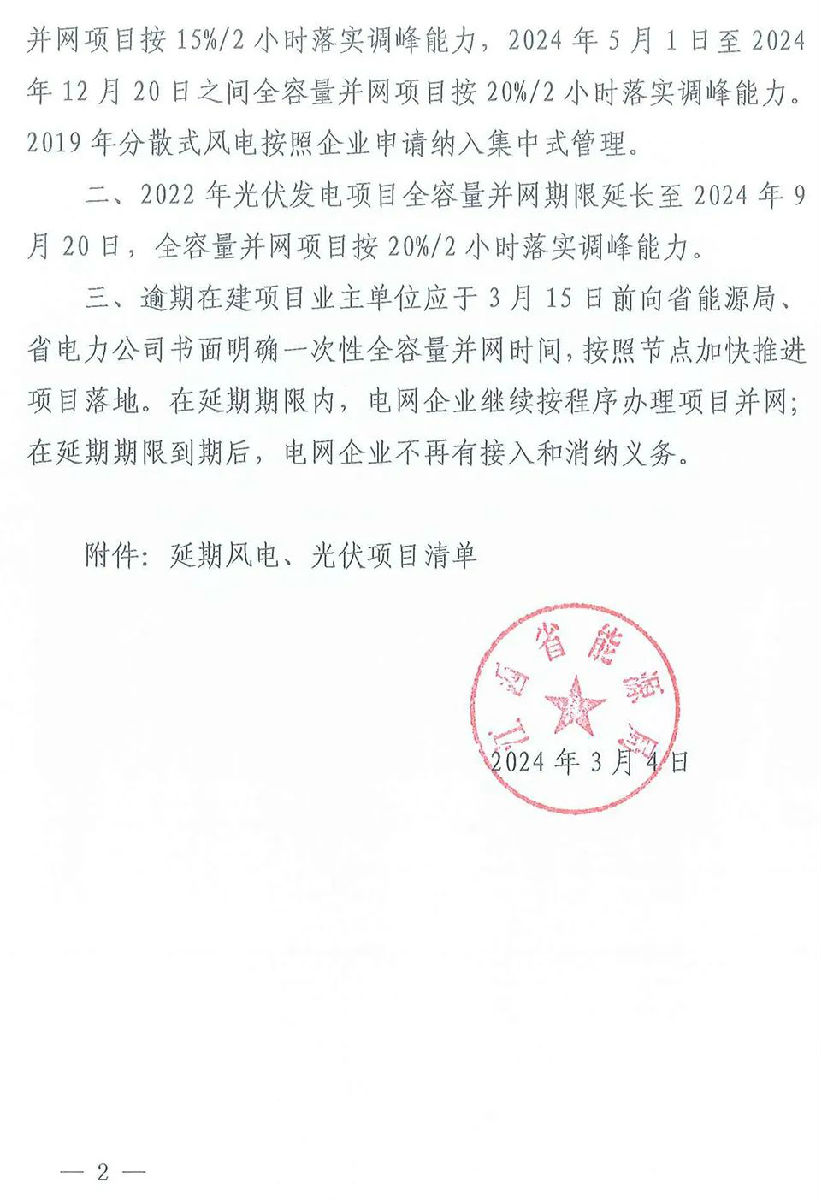

根据文件,2019~2021年的风电项目全容量并网期限可延期至2024年12月20日,但以一季度为节点,4月30日并网的项目配置储能15%/2小时,5月1日~12月20日并网的项目则配置储能20%/2小时。


2022年的光伏项目则延长至今年9月20日,按照20%/2小时配置储能。需要指出的是,根据2022年江西省能源局印发的风、光项目优选文件来看,彼时要求的配储比例为15%/1小时,光伏项目并网期限为2023年12月底。如今,未能并网的项目将承担更高的配储比例。


另外需要注意的是,近年来,江西省已经多次清理、清退光伏项目指标,已累计废止近3.3GW光伏指标。
