第二批光伏领跑者基地约40%项目实现930并网,山东新泰、山西芮城推进速度较快
责任编辑:liliuyan 作者:臧超 2017/10/9 11:01:17 浏览:6581 头条

在十一假期来临之际,第二批领跑者基地中的大部分项目也到了并网的最后关头,据光伏們梳理,除了张家口奥运廊道示范项目以及乌海领跑者基地之外,其他7个领跑者基地共计4.5GW的项目在9月30日之前的并网容量还未至1/2。

实际上,第二批领跑者项目在推进过程中一直存在着若干问题,光伏們也曾对这一情况进行过跟踪报道。根据目前情况分析,并网项目按照全容量计算,第二批领跑者基地共并网超2GW,占比约为40%。

其中,山东新泰与山西芮城两个领跑者基地项目基本完成并网,很显然,这两个基地归属的地方政府在推进领跑者项目中不遗余力,所以实际上领跑者项目的进度情况与地方政府的态度密切相关。本文对930第二批领跑者项目的并网情况进行了梳理,同时顺便祝各项目进展顺利,尽快实现并网。

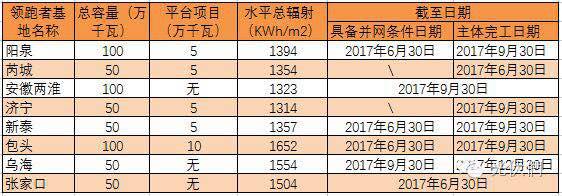

领跑者项目概况

根据标书要求,除了山西芮城、河北张家口领跑者基地的截至日期为6月30日以及乌海为12月30日之外,其他5个基地的主体建设截至日期定于2017年9月30日。而实际上芮城领跑者基地的并网已经延期至9月30日,同时,由于内蒙古包头基地进展缓慢以及张家口作为国家可再生能源示范区的非典型性领跑者基地,本文将仅梳理山东新泰、济宁,山西阳泉、芮城以及两淮领跑者基地的相关情况。

两淮领跑者基地

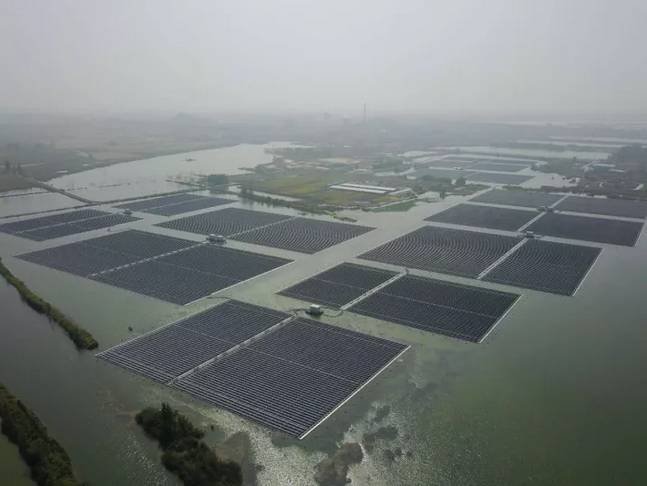

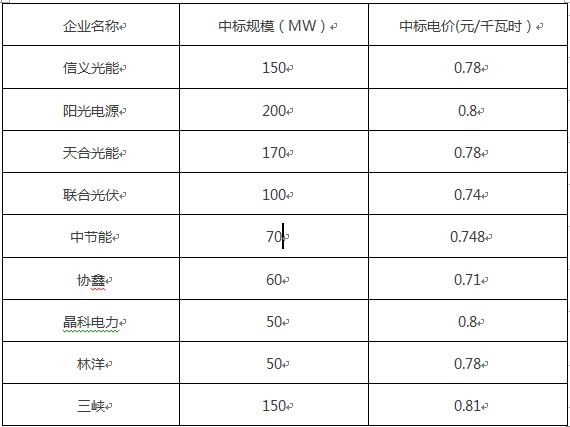

两淮领跑者中标企业梳理

两淮采煤沉陷区国家先进技术光伏领跑者示范基地建设总规模为1000MW,分布在淮南、淮北、阜阳、亳州、宿州等五市境内,共12个项目。根据公开消息,9月27日天合光能、协鑫项目已经实现部分并网。

据光伏們了解,影响两淮领跑者基地并网的因素包括:一是各地方政府对于光伏企业投资的不同诉求导致项目前期进展缓慢;二是土地问题,天合光能以及信义光能的用地临时安排更换;三是土地的清赔问题,大部分地区价格较高,对于企业来说严重影响项目收益率;四是外线的建设,也涉及外线占地等问题迟迟无法解决;五是产品的供货问题,由于前期国内光伏电站用浮筒产能较少,由此带来的供应短缺也一定程度上影响了项目推进。

据知情人士透露,两淮领跑者某中标企业的项目造价高达10元/瓦,“肯定算不过来账”。

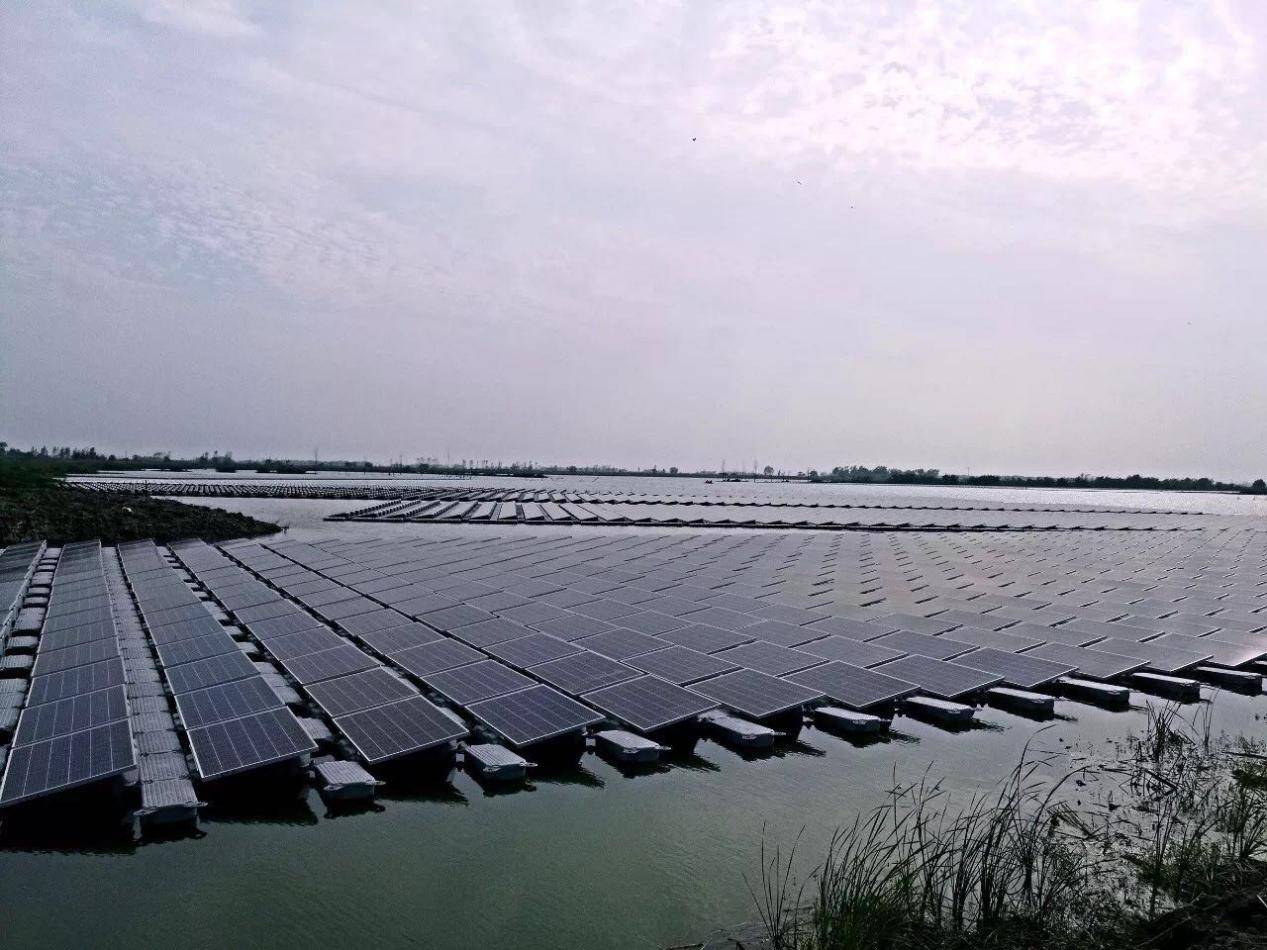

9月27日,天合光能濉溪县南坪镇采煤沉陷区40MW水面漂浮式光伏电站项目成功并网,水面面积约1500余亩,项目总投资约3.2亿元。项目共采用天合双玻组件12万余块,其中1万余块为天合光能基于PERC技术的高效单晶组件。

天合光能安徽两淮领跑者光伏基地项目

9月27日,协鑫新能源淮北鑫能60MW光伏电站成功并网,该电站位于安徽省淮北市濉溪县南坪镇境内,协鑫新能源对锚固系统等电站设计细节多次验证,采用了国际先进水平的一体式浮筒支架方案,电站还运用了1500V高效PERC多晶硅组件、组串式逆变器、PLC载波通讯等先进产品与技术,提高发电效率。

协鑫新能源淮北鑫能60MW光伏电站并网

山东济宁领跑者基地

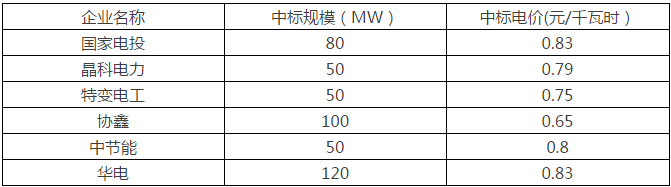

济宁领跑者中标企业梳理

济宁领跑者基地由于土地、外线等原因,基本可以确认9月30日并网无望。光伏們曾于7月下旬走访济宁领跑者基地,发现大部分项目场区内网箱纵横,基本无法施工。

除了项目用地不足之外,电网接入方案调整、220KV外送线路施工环境复杂以及35KV开关站、220KV汇流升压站等建设用地规划和指标等问题也对项目推进造成了很大阻碍。

目前,仅有平台项目北控微山小卜湾5万千瓦光伏领跑技术基地平台示范项目成功并网运行。

山东新泰领跑者基地

新泰领跑者中标企业梳理

9月29日上午10时,新泰市200万千瓦农光互补光伏电站一期项目集中并网发电,这标志着全国首个以农光互补模式、利用采煤沉陷区建设的光伏发电示范基地正式投入使用。

经光伏們确认,在新泰领跑者基地中,华能已经于9月29日实现全容量并网,包括晶科电力、中电国际、北控以及平台项目东旭蓝天在内的四家企业于9月29日完成验收,根据山东省电网公司发布的文件《调整光伏风电标杆上网电价及管理方式的通知》(鲁价格[2017]17号文)中“根据国家能源局《关于调整2016年光伏发电建设规模有关问题的通知》(国新新能[2016]383号)规定,光伏电站上网电价涉及投运时间认定的,我省统一明确为电网企业并网验收日期”,完成并网验收等同于实现并网。

新泰领跑者基地集中并网仪式

新泰领跑者项目

山西阳泉领跑者基地

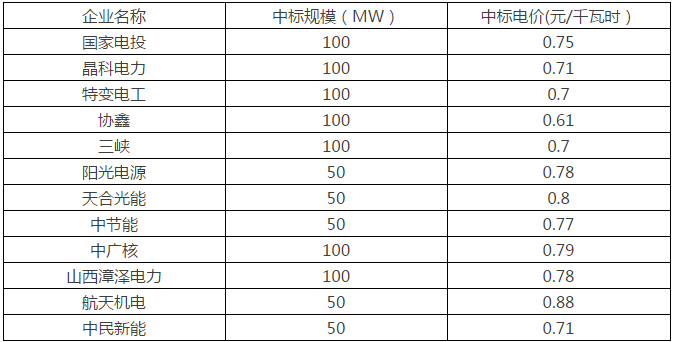

阳泉领跑者中标企业梳理

山西阳泉领跑者基地一期工程装机容量为100万千瓦,共建设13个单体项目,包括10万千瓦光伏电站7座、5万千瓦光伏电站6座、220千伏汇集站2座、110千伏汇集站8座。2016年12月30日,基地一期工程正式开工。

经光伏們了解,阳泉领跑者基地已经并网企业包括晶科、阳光电源、漳泽电力、中广核、中节能、中民新能、航天机电以及天合光能共八家企业。

晶科电力阳泉100MW光伏领跑者项目并网

中广核阳泉100MW光伏领跑者项目并网

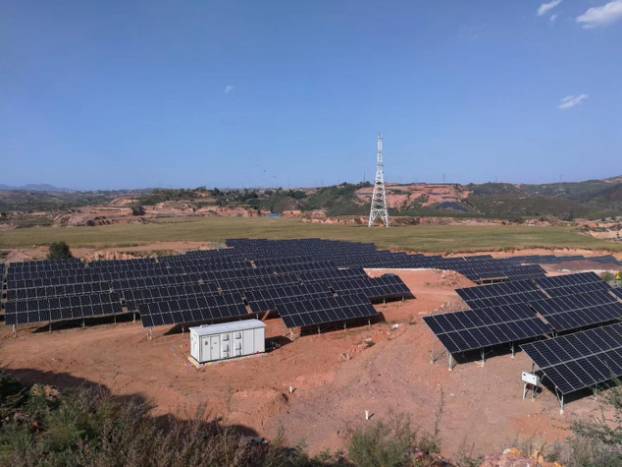

山西芮城领跑者基地

芮城领跑者中标企业梳理

山西芮城光伏领跑者基地是2016年6月国家能源局批复的全国八大光伏基地之一,也是全国唯一的县级基地,一期规划建设装机规模50万千瓦。目前已并网项目包括协鑫、晶科、中电国际、特变电工以及平台项目承建方东方日升五家企业。从目前来看,山西芮城领跑者基地也是目前推进较快的基地之一。

协鑫芮城100MW光伏领跑者项目并网

领跑者项目推进困难的问题主要包括土地、外线建设、清赔以及供货等问题,降低度电成本的目标在上述问题的背景下颇显无力,期待在接下来的领跑者招标中可以为企业提供更具优势的外部条件,以尽快实现降低度电成本的目标。

注:并网容量统计按照项目全容量计算,以上信息如有不当之处欢迎纠正。
