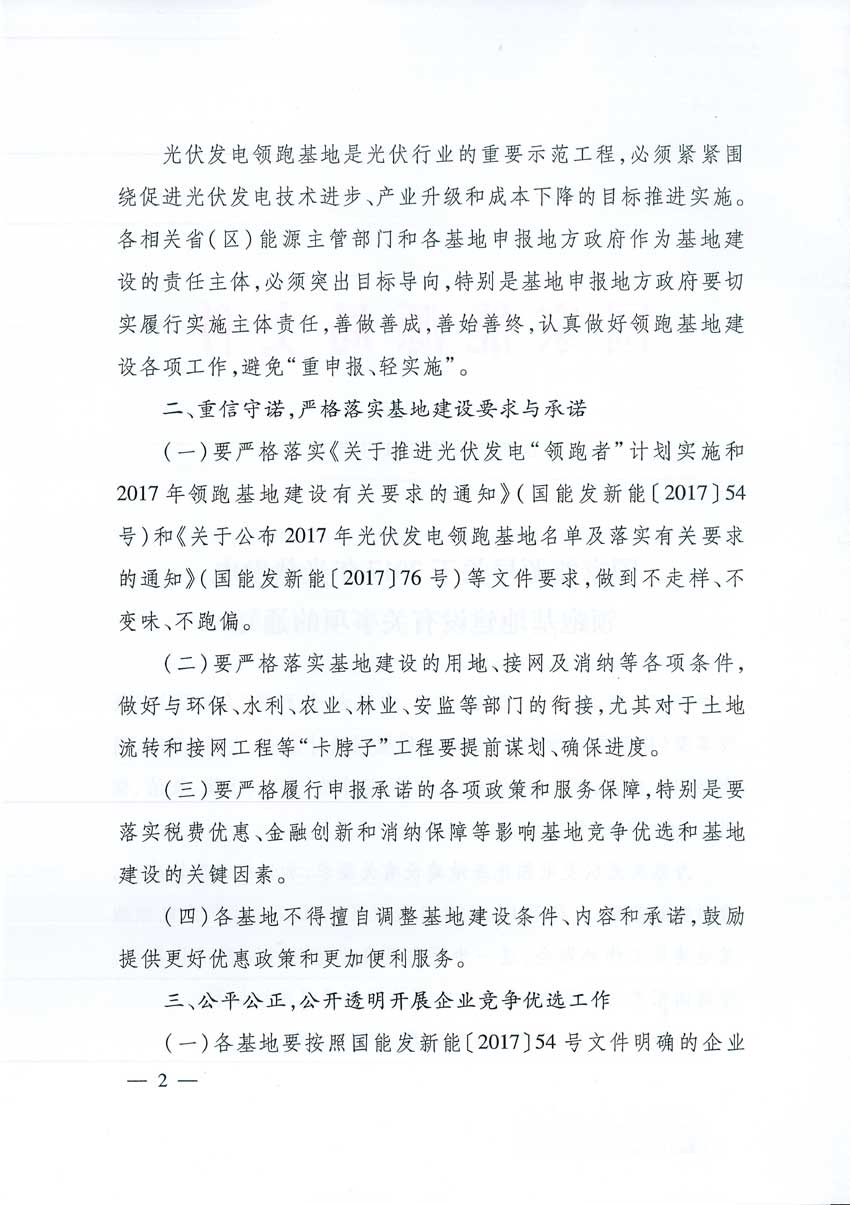

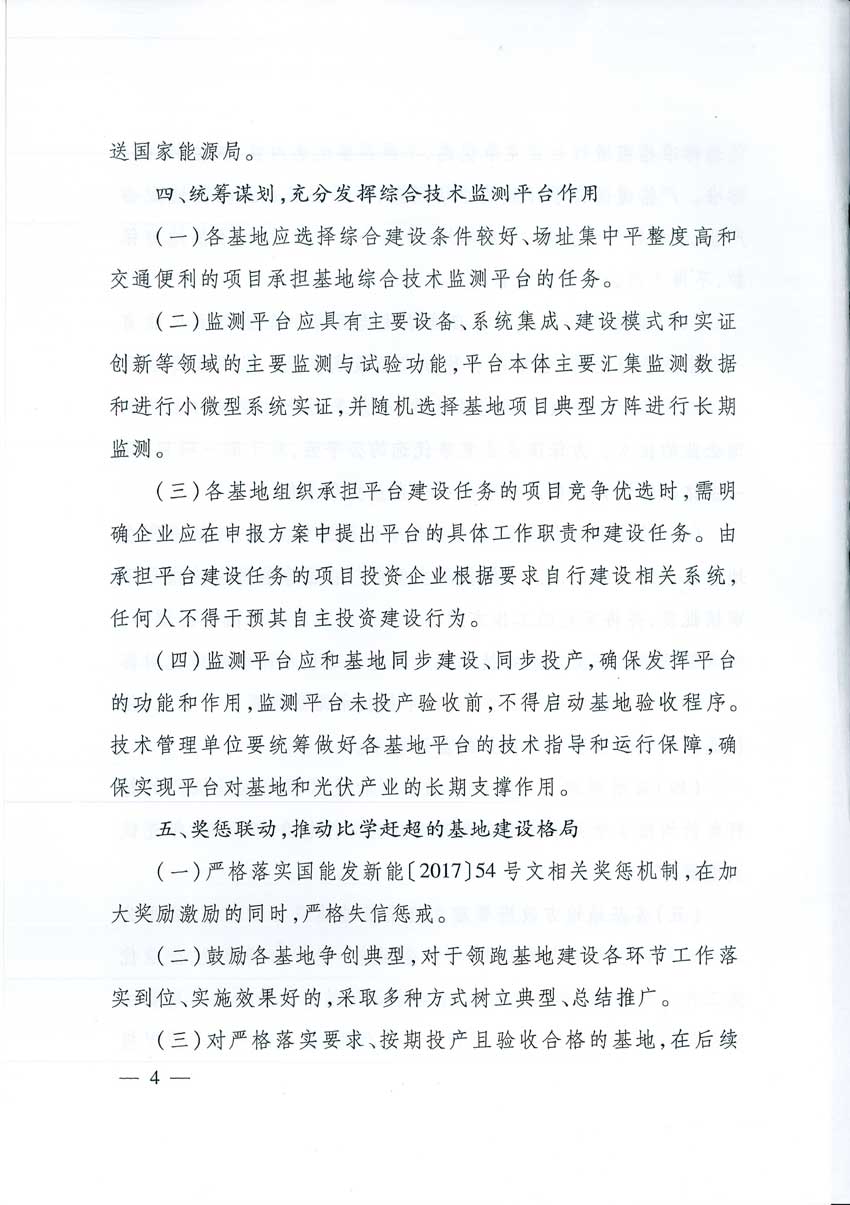

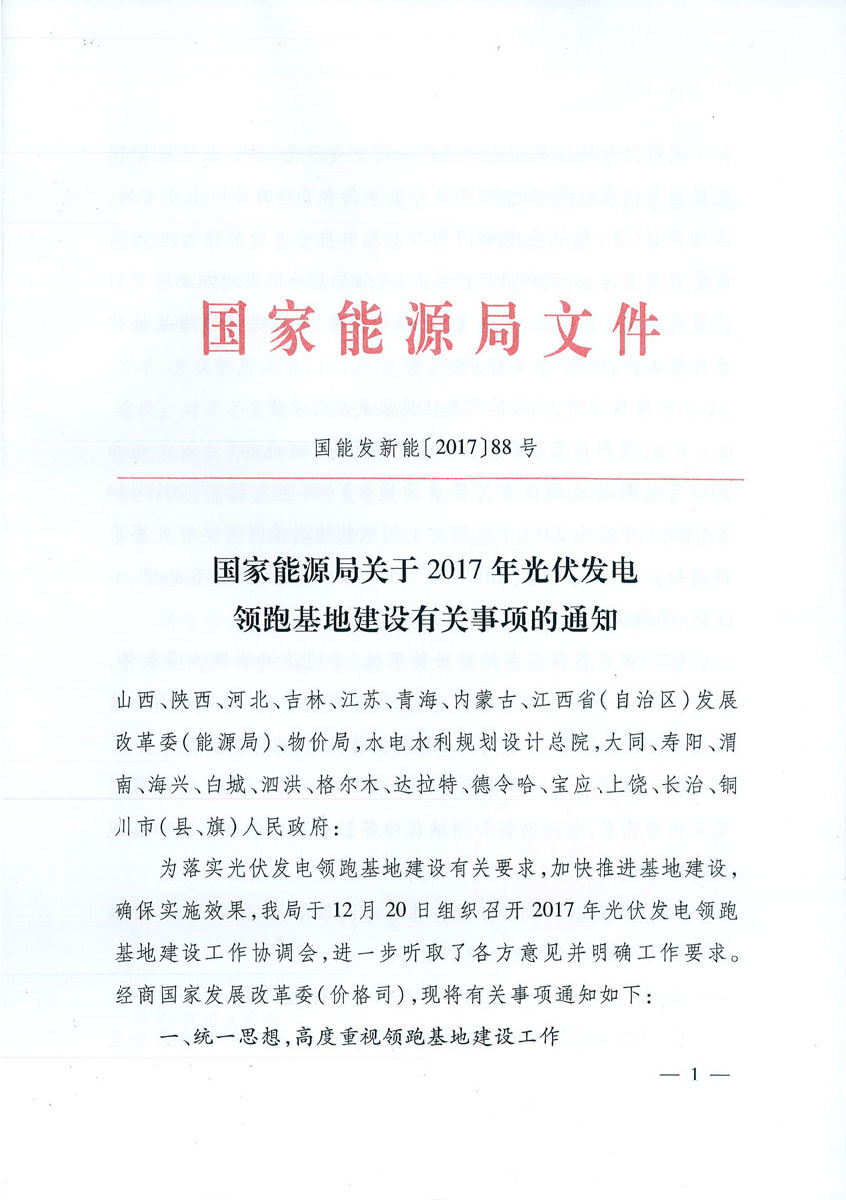

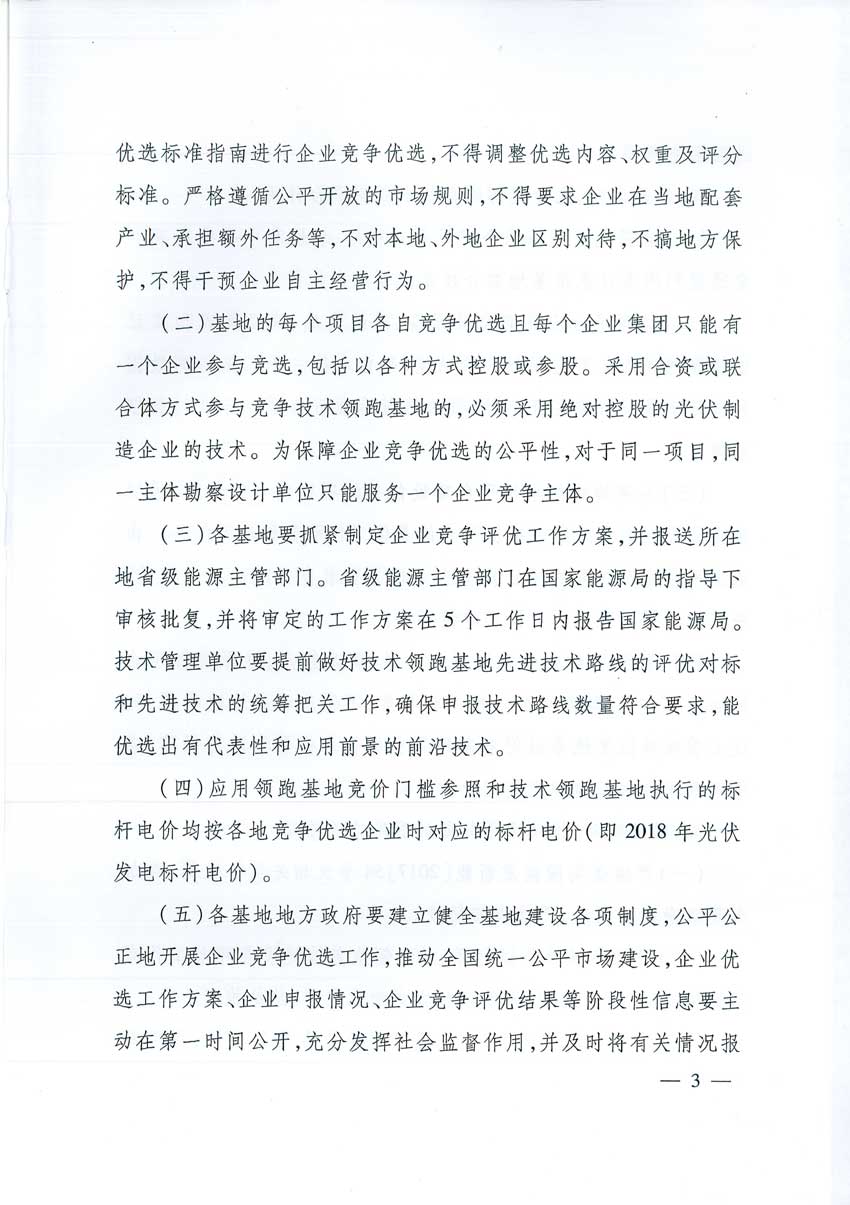

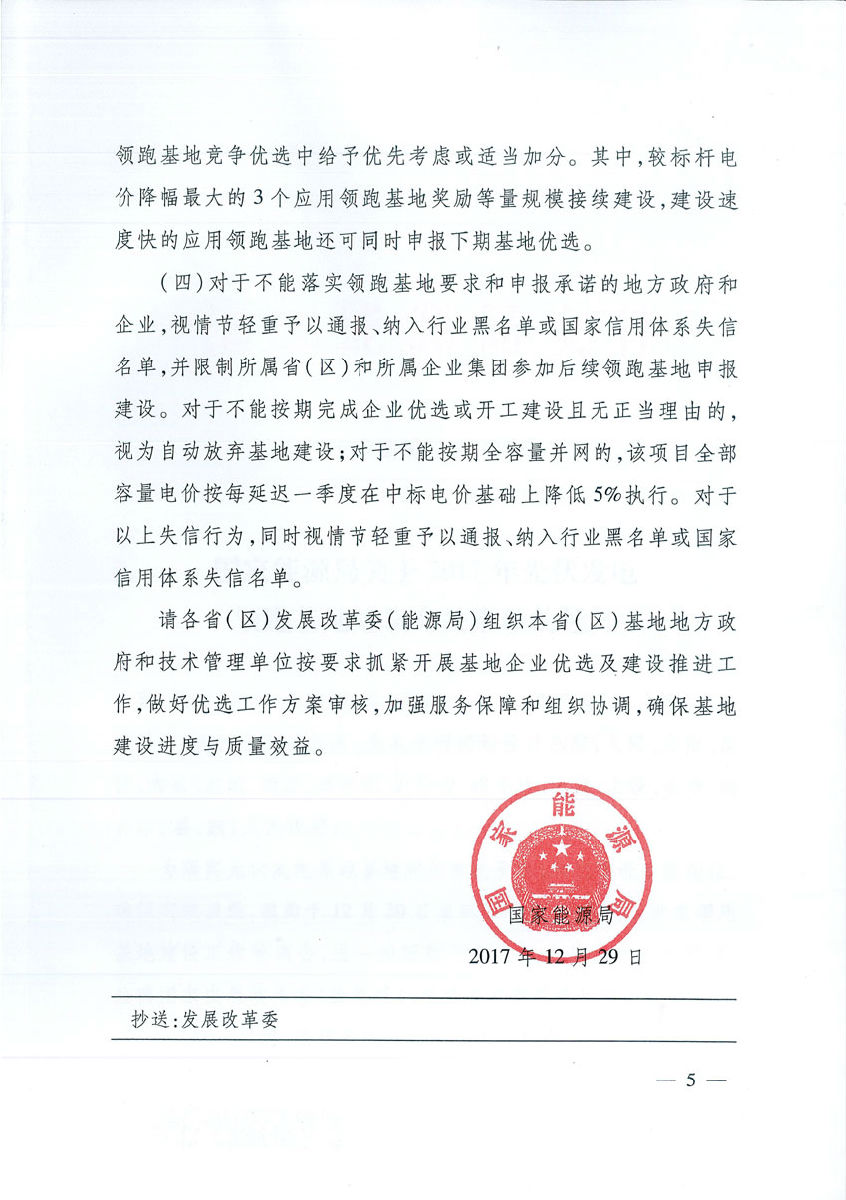

今天,国家能源局正式印发了《关于2017年光伏发电领跑基地建设有关事项的通知》(以下简称“通知”),指出对基地建设的用地、接网及消纳等条件,尤其是土地流转和接网工程等“卡脖子”工程要提前谋划、确保进度。领跑者基地项目不得要求企业在当地配套产业、承担额外任务。
通知指出,基地的每个项目各自竞争优选且每个企业集团只能有一个企业参与竞选。采用合资或联合体方式参与竞争技术领跑基地的,必须采用绝对控股的光伏制造企业的技术。
此外,通知还要求,各基地要选择综合条件良好的项目承担基地综合技术监测平台的任务。对于不能履行承诺或者不能按时完成的项目,相关政府和企业会被纳入黑名单或国家信用体系失信名单。
政策原文如下:
