多部门联合、无障碍办公 倾全县之力确保寿阳光伏领跑者项目稳步推进!
责任编辑:马琪 作者:北极星太阳能光伏网 2018/2/7 9:57:28 浏览:1328 活动报道

1月31日,国网山西省电力公司副总经理、党委委员刘人楷一行在寿阳县就光伏发电应用领跑基地进展情况进行调研,县委书记郝鹏鸿,县委常委、副县长范亮珍,县政协副主席和东升陪同调研。

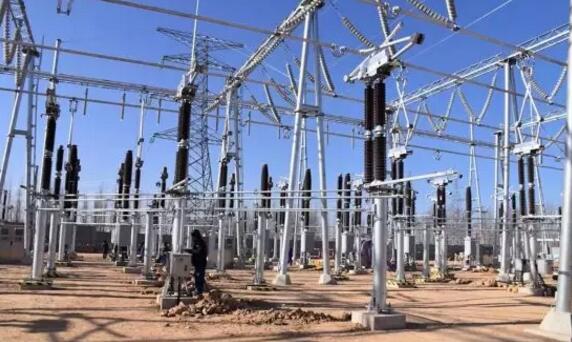

调研组先后深入景尚乡南库韩村220KV汇集站项目选址地和220KV变电站新建工程现场,实地查看了项目建设用地规划及进展情况,详细了解了项目的发展前景、要素保障、当前进展等情况。

座谈会上,范亮珍就寿阳县光伏发电应用领跑基地进展情况进行了汇报。寿阳县光伏发电应用领跑基地项目总装机容量100万千瓦,共9个电站,分两期建设,本期规划建设装机规模为50万千瓦,共5个电站,总投资36.9亿元。寿阳县已委托上海电力设计院完成对110KV升压站和配套110KV线路开展选址选线工作。基地规划建设一座220KV汇集站,送出线路以1回220KV线路接入景尚220KV变电站,线路长度约为5.5公里,同时建一座35KV开关站和4座110KV升压站。根据国家能源局要求,220KV汇集站需于2018年9月底前完工,已确保基地项目能按期并网发电。

刘人楷充分肯定了寿阳县光伏应用领跑基地项目的前期准备工作,希望寿阳县委、县政府对光伏发电项目继续给予关注和支持。国网晋中供电公司作为主要责任单位,要对光伏发电项目的各项准备工作进行梳理,做好与地方政府的对接,按要求抓细做实,做好项目工程设计和建设管理,明确监管责任,及时检查督促,确保2018年底项目能并网发电。

郝鹏鸿希望,各上级部门都能相互沟通,通力协作,积极支持光伏应用领跑基地项目在寿阳的稳步推进,抓好时间节点,争取尽早开工建设。郝鹏鸿表示,各职能部门要积极配合,全力以赴做好项目前期准备工作,确保项目稳步推进。
