可再生能源补贴资金拖欠导致企业将濒临倒闭
责任编辑:liliuyan 作者:智汇光伏 2018/8/10 11:32:32 浏览:1401 头条

国家可再生能源补贴资金缺口日益扩大,第七批目录仅仅收录了2016年3月份之前的项目,且目前补贴资金还未到位。2016年3月到现在接近两年半的时间内,并网项目补贴资金一直处于被拖欠状态。


在此情况下,一些小企业面临因补贴拖欠导致现金流枯竭,经营困难的局面。下文是山东一个生物质项目的案例,光伏企业何尝不是如此!


2018年7月,山东省发改委调研了山东省内企业“山东琦泉能源集团”,调研报告认为:

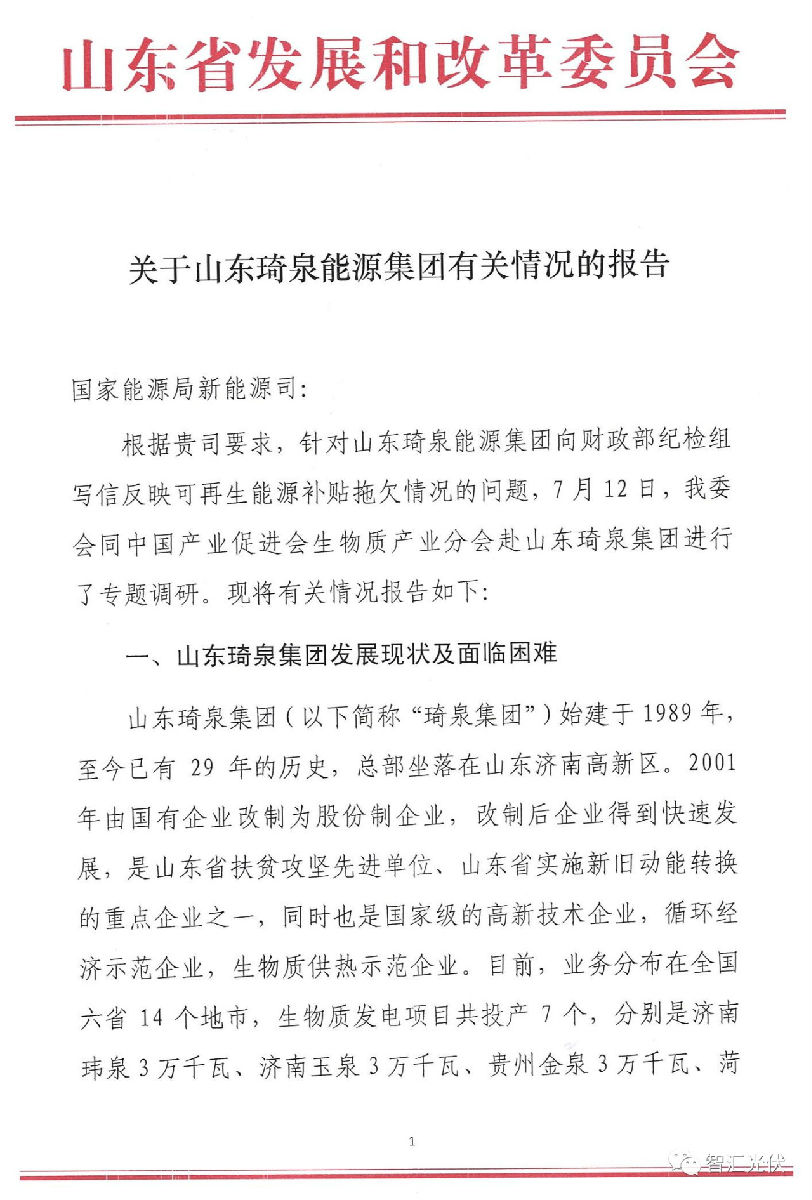

琦泉集团装机位列全国第三位,技术水平和生产效益居全国领先水平。其中济南玮泉被列为国家生物质能供热示范企业。

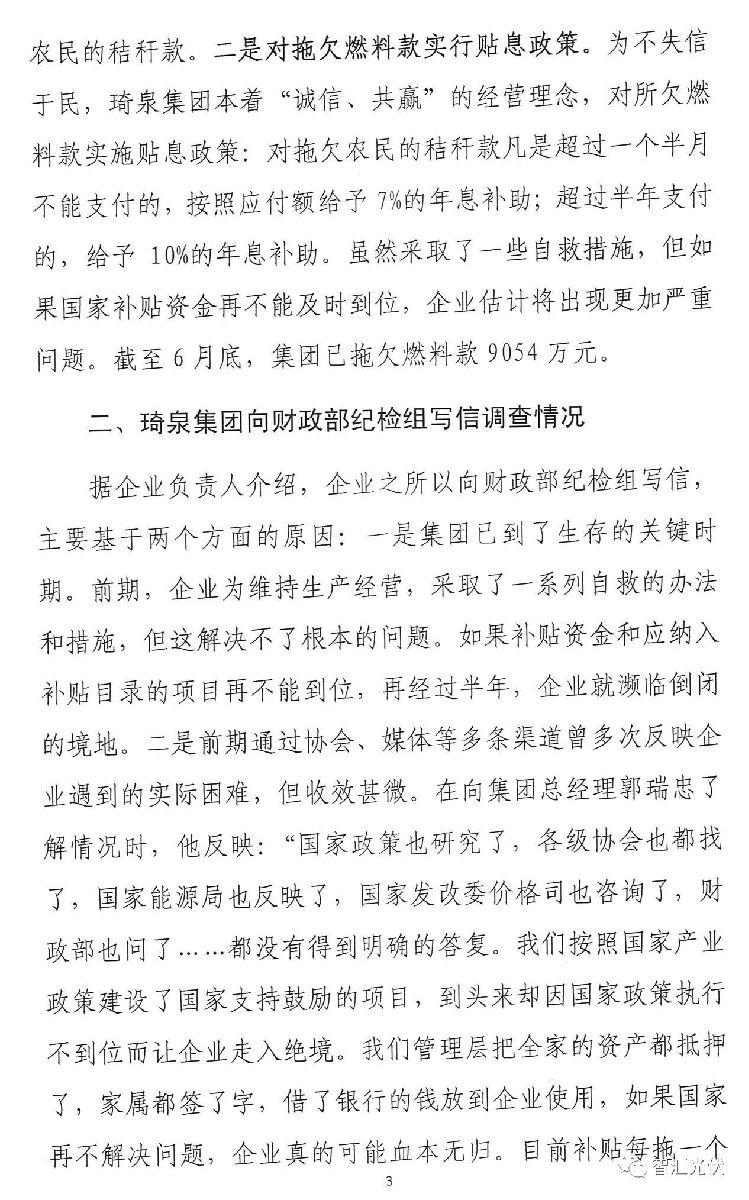

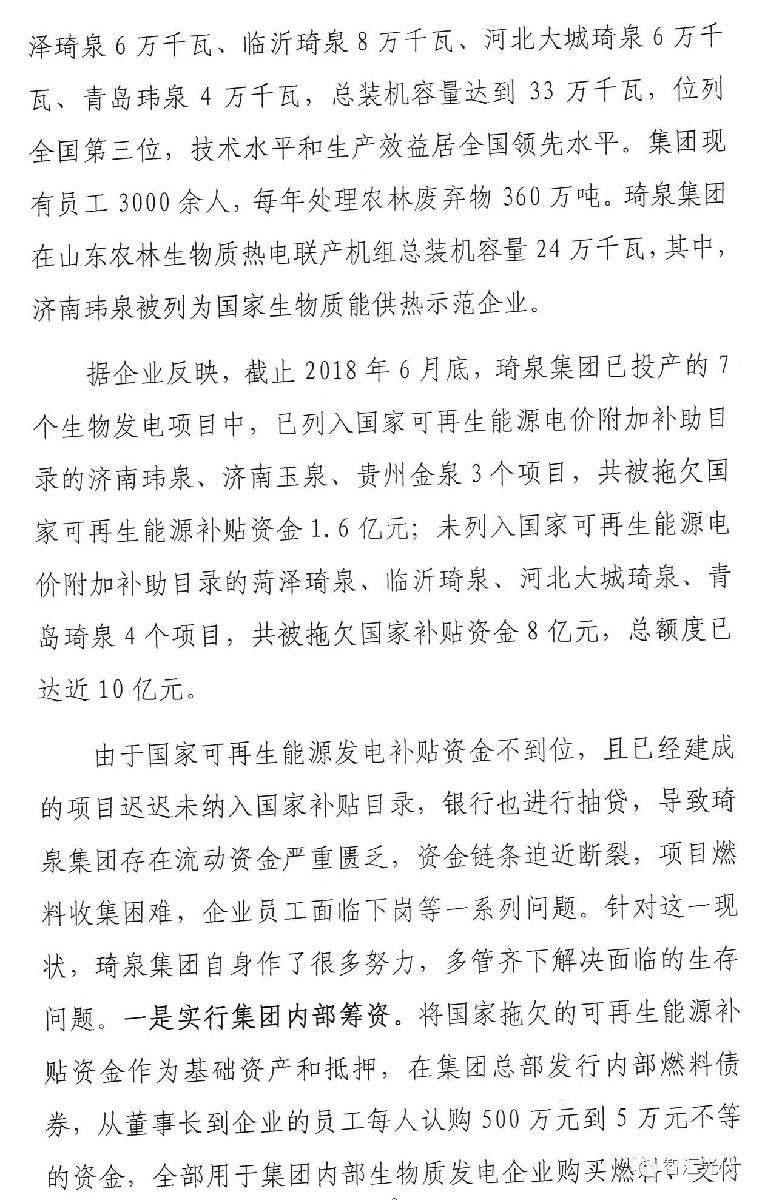

截止2018年6月底,琦泉集团已投产的7个生物发电项目中,已列入国家可再生能源电价附加补助目录的济南玮泉、济南玉泉、贵州金泉3个项目,共被拖欠国家可再生能源补贴资金1.6亿元;未列入国家可再生能源电价附加补助目录的菏泽琦泉、临沂琦泉、河北大城琦泉、青岛琦泉4个项目,共被拖欠国家补贴资金8亿元,总额度已达近10亿元。

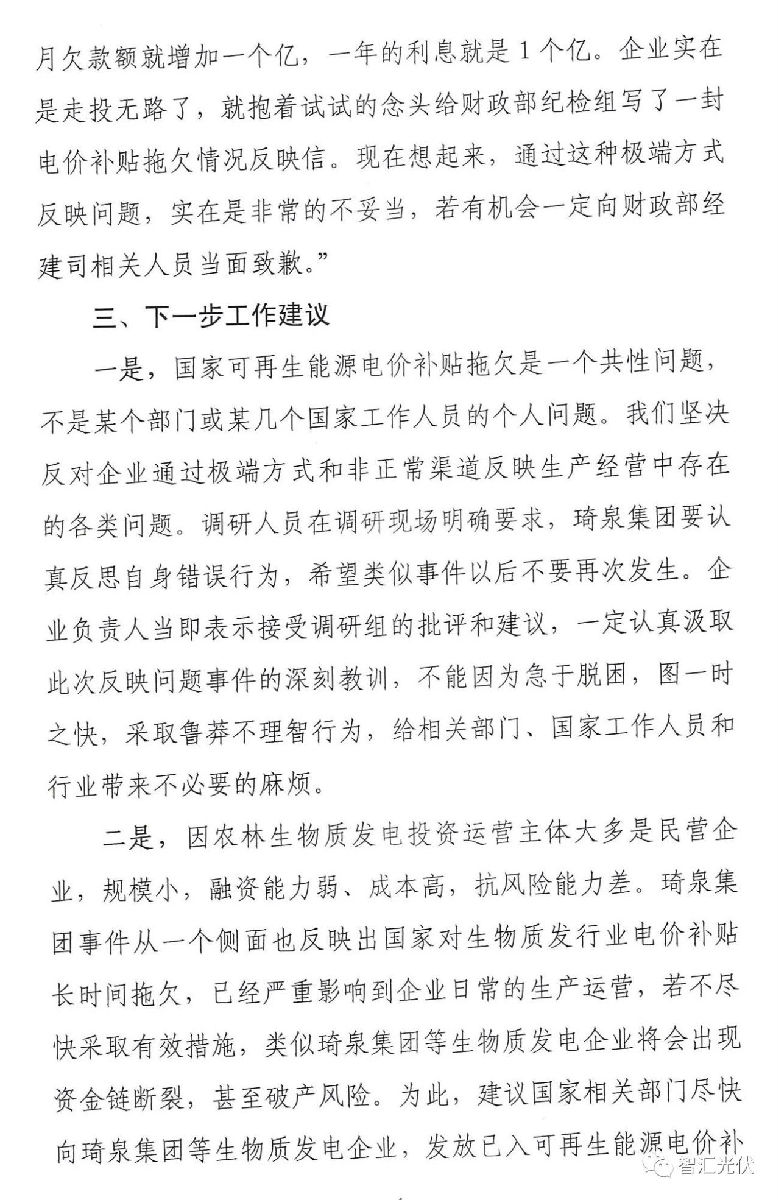

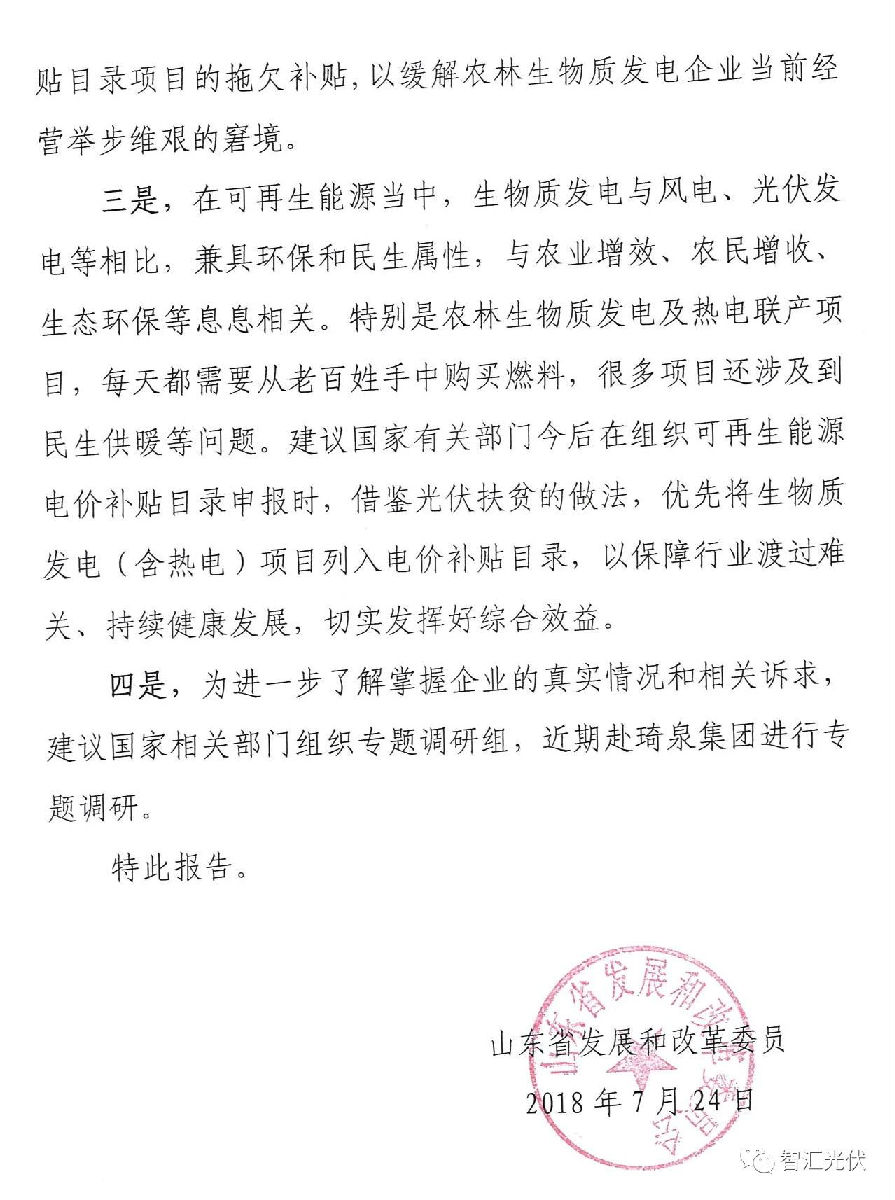

由于国家可再生能源发电补贴资金不到位,且已经建成的项目迟迟未纳入国家补贴目录,银行也进行抽贷,导致琦泉集团存在流动资金严重匮乏,资金链条迫近断裂,项目燃料收集困难,企业员工面临下岗等一系列问题。针对这一现状,琦泉集团自身作了很多努力,多管齐下解决面临的生存问题。但这解决不了根本的问题。如果补贴资金和应纳入补贴目录的项目再不能到位,再经过半年,企业就濒临倒闭的境地。


我们按照国家产业政策建设了国家支持鼓励的项目,到头来却因国家政策执行不到位而让企业走入绝境。我们管理层把全家的资产都抵押了,家属都签了字,借了银行的钱放到企业使用,如果国家再不解决问题,企业真的可能血本无归。


来源:智汇光伏

本文由光伏們进行编辑整理,转载请注明出处、作者和本文链接。
了解更多光伏相关欢迎关注光伏們微信号:PV_MEN如果您有光伏趣闻或光伏相关的稿件可以投稿给我们:edit@pvmen.com
