陕西等地2017年光伏规模分配尚未完成,业内人士呼吁2018年各地规模分配尽早启动
责任编辑:liliuyan 作者:王超 2018/2/23 9:10:11 浏览:2839 市场

2018年已经过去了接近1/6的时间,距离地面光伏电站电价调整的630还有4个月多一点的时间,但到现在,陕西、青海等仍未公示2017年的指标分配情况(或存在已分配但未公示的情况)。根据智汇光伏于1月中旬的统计,目前仅有3个省份未公示指标分配情况。另外,江苏省将规模分配到各市后,也只有部分市公示了指标的分配情况。虽然黑龙江等北方地区在2017年底完成了规模分配情况,但在开春前这些地区不具备开工条件。这预示部分地区的光伏电站投资商又要面临一个严峻的630抢装。

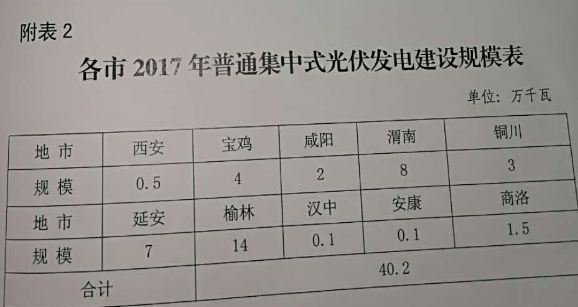

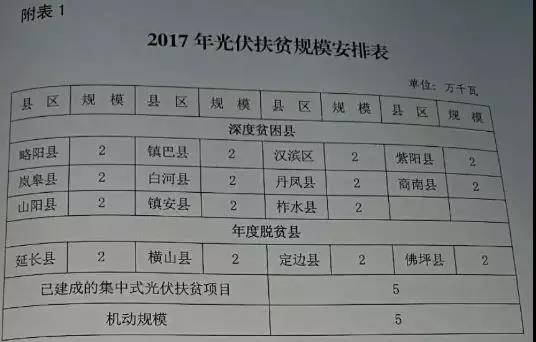

陕西虽然公示了该地区的800MW规模中400MW用于光伏扶贫、400MW用于集中地面商业电站,但并未最终将规模落到具体项目上。据悉,陕西的400MW集中地面商业电站将主要用于已建成和已开工的项目上,并采用最高限价、竞争配置的方式来分配规模。据知情人透露,陕西将在3月份完成全部的2017年规模配置的工作。这样只给投资企业留下了3个多月的抢工期。

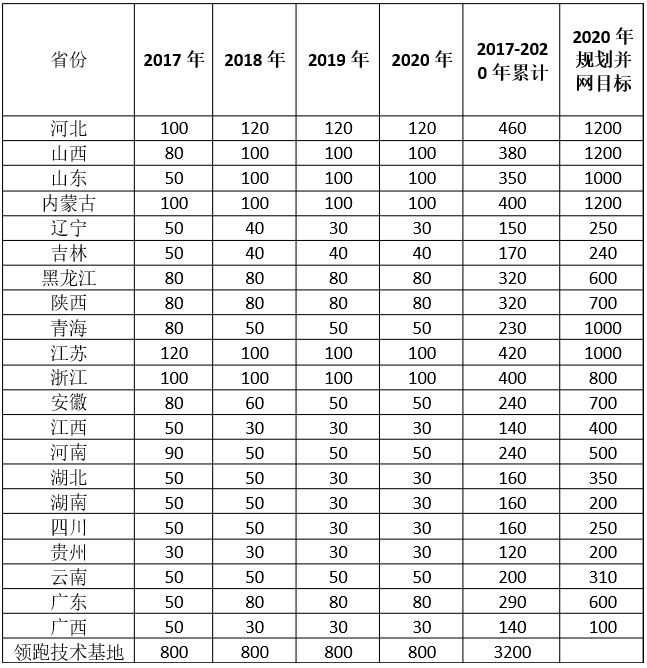

随着2018年第一季度进入中期,很多业内人士呼吁各省能尽早启动2018年的规模分配工作。早在2017年7月,国家能源局就出台了2017—2020年光伏电站新增建设规模方案,其中2018年各省的规模是1390MW,此外还有800MW的光伏领跑基地规模。近几年的630抢装让诸多光伏电站投资企业面临了诸多的困境,如工期紧、产能供应紧张等。之前两年国家能源局都是在年中下达各省规模分配额,导致各省规模分配都集中在每年的8-10月,部分推迟到了11-12月。但2017年国家能源局把到2020年之前的每年新增规模一次性下发,这就给各地留下了充足的时间进行合理分配。




多位业内人士接受光伏們采访时表示,希望各省能在5月份之前完成规模分配工作,“这样才不会没了630,来了1230,换汤不换药。”部分人士也担心,2019年的电价调整不管分布式还是地面光伏项目,统一在1月1日起实施。
